Площадка бетонная обыкновенная
На этой странице представлен процесс устройства самой обычной бетонной площадки, предназначенной для установки модульного домика. Декабрь 2019 года.
Размеры площадки - 8 на 13 м, то есть 104 кв.м. Что было необходимо выполнить? Давайте посмотрим:
1). Уборка снега и мусора, подчистка.
2). Подсыпка и планировка отсева, с уплотнением виброплитой.
3). Настил плёнки и установка по периметру опалубки (из разряда "что найдётся на территории").
4). Устройство армирующего каркаса, в эконом-варианте, из 8-й арматуры, ячейка примерно 220 на 220 мм.
5). Приём бетона (толщина 100 мм, М200 П4), с разравниванием плавающей виброрейкой, и, конечно же, канальной гладилкой.
6). По ходу сделать две сливные ямы (диаметр 1700 мм, глубина 1,4 и 2 м соответственно) в сложном грунте, с большим количеством строительного мусора и наличием отвального шлака на поверхности. И небольшую траншею (17 пог.м., ширина 400 мм, средняя глубина 200 мм).
Все данные виды работ были сделаны за рабочий день, который успешно начался в 08:40 и благополучно завершился в 15:45. Был специально подобран день с плюсовой температурой, в том числе и последующие пять суток были без заморозков, что немаловажно.
Израсходовано 10 куб.м. бетона (один миксер привозил), 1000 пог.м. арматуры (8 мм), 40 пог.м. плёнки (100 мкм)., 4 кг вязальной проволоки. Что это стоит по ценам сегодняшнего дня (то есть в тот момент, когда Вы, уважаемый заинтересованный будущий заказчик, это читаете) можно узнать из соответствующей статьи, заботливо опубликованной на нашем сайте под названием "Обзор актуальных цен на строительные материалы для бетонных работ в Днепре".
Как всё прошло? Обыденно. Ибо это самая обычная, стандартная, рутинная работа. Но увлекательная :)

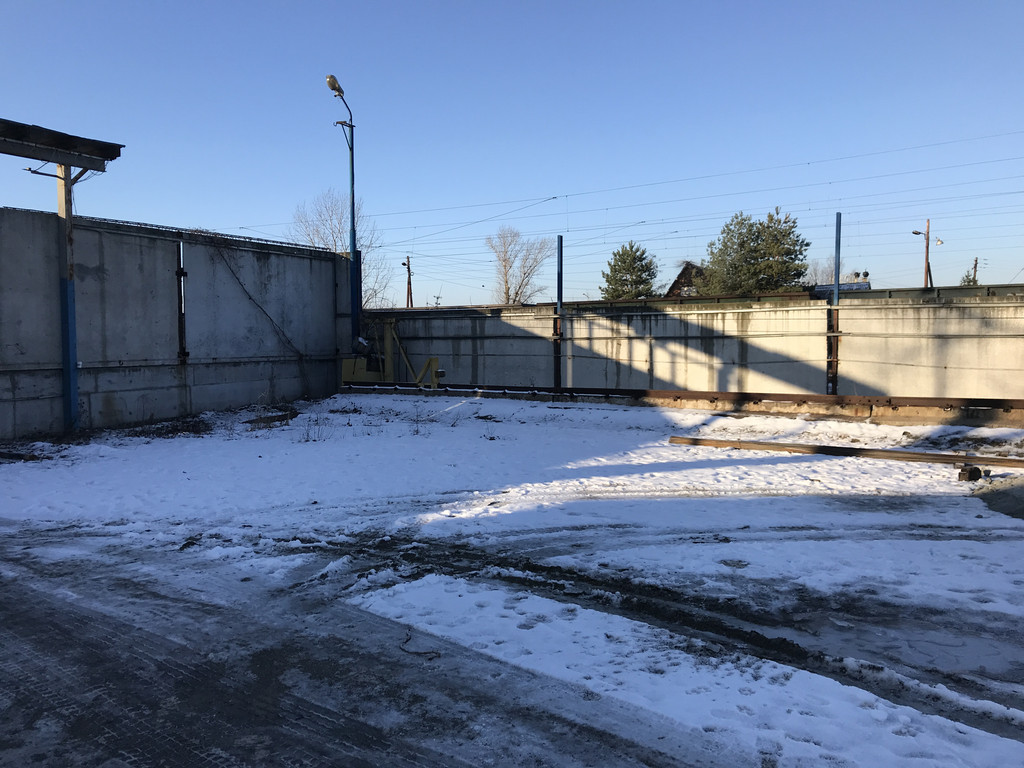

- Изначальный вид. Снег и пустота. Температура немного плюсовая. Солнечно. Вдохновляет.

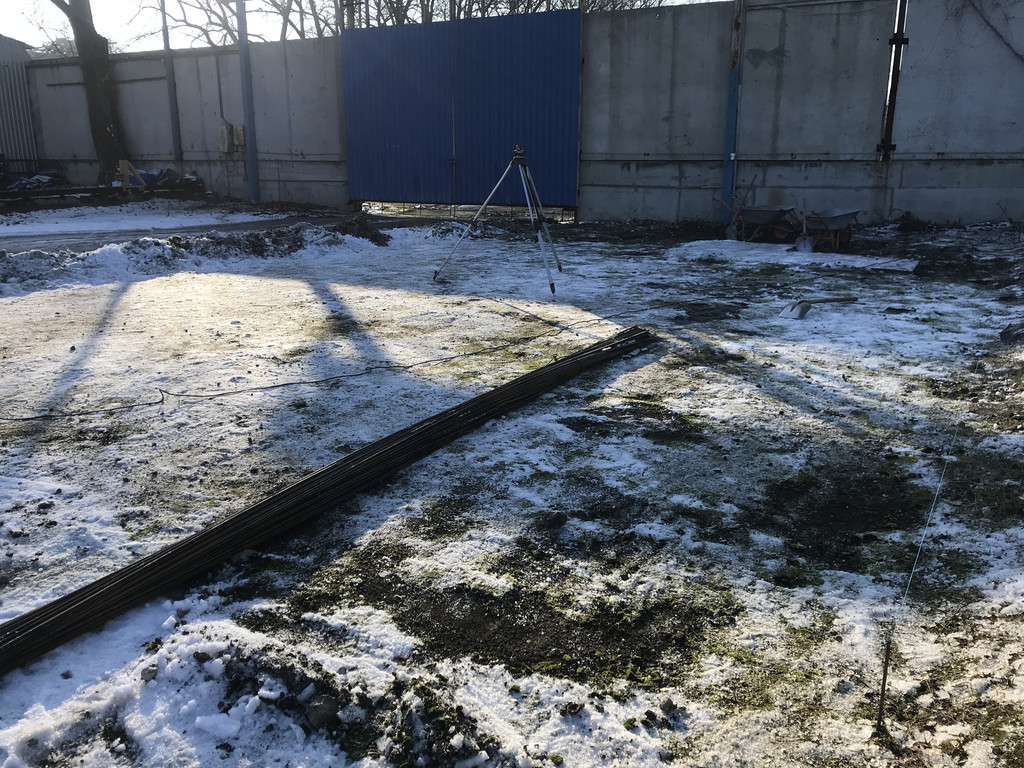

- Снег расчищен, нивелир установлен, уровни отбиты, руки наготове.

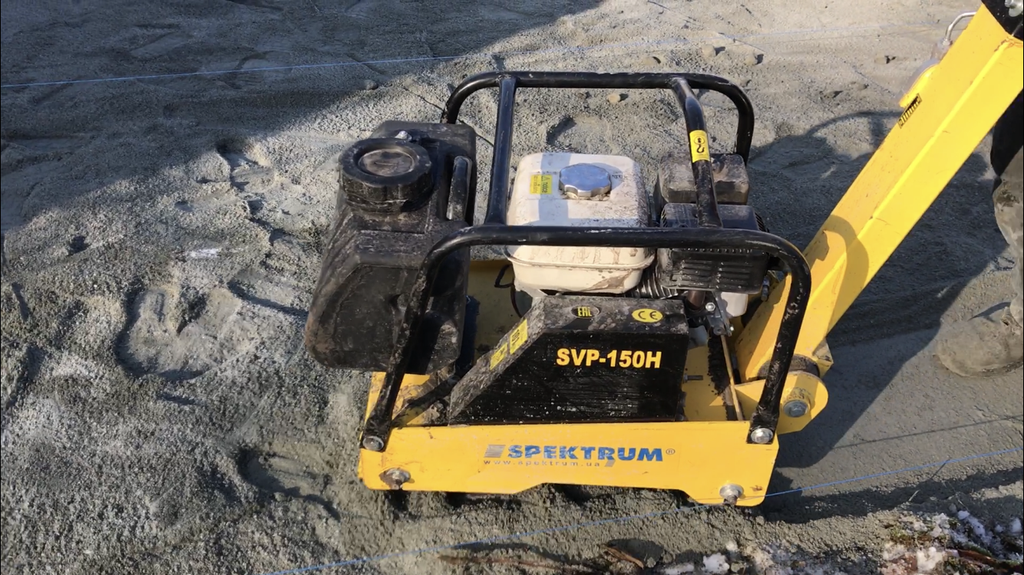

- После подсыпки отсевом (для выравнивания) основание проходится виброплитой (130 кг).

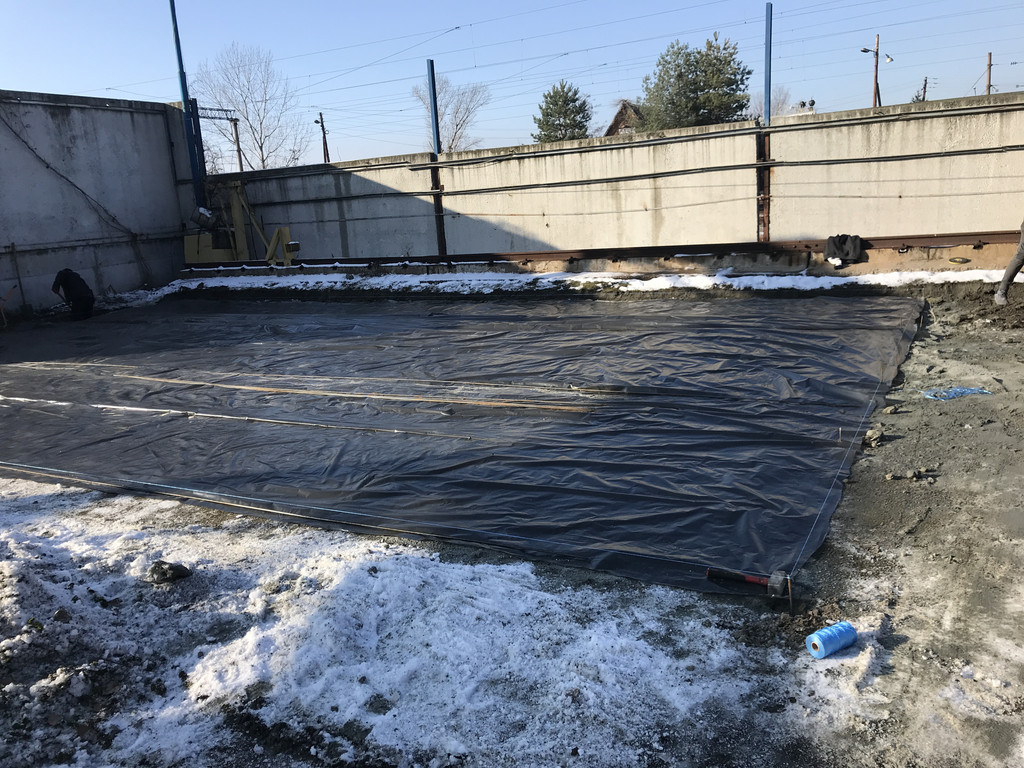

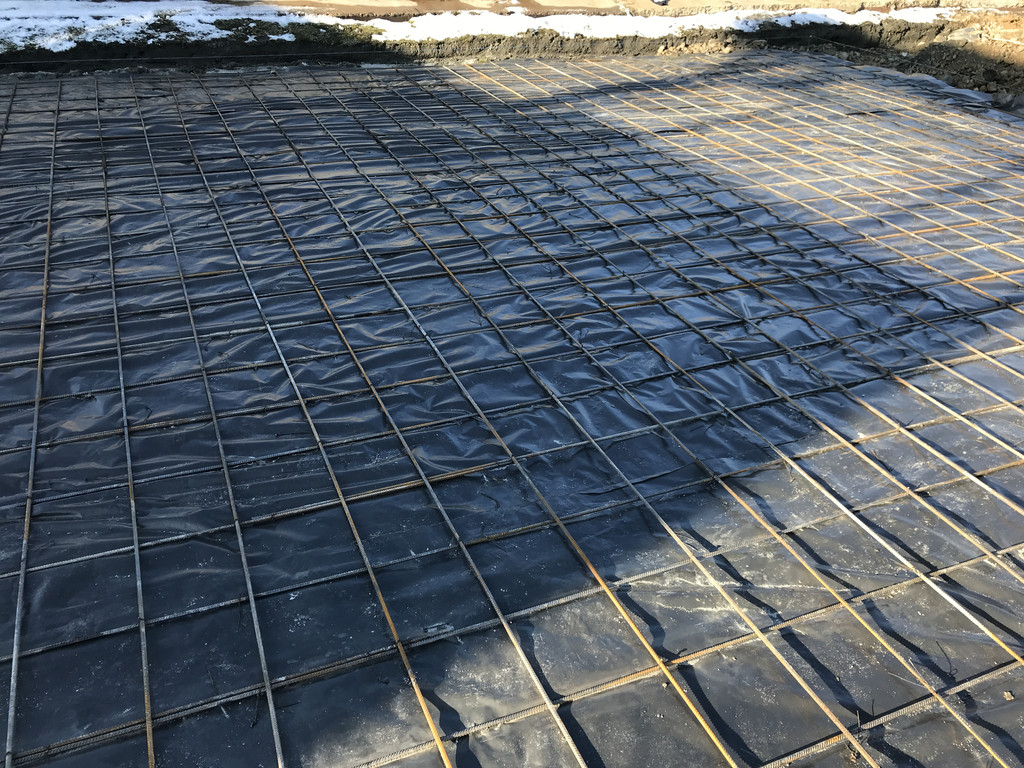

- Немаловажно застелить основание плёнкой, чтобы избежать потерю влаги из свежеуложенного бетона в слой подсыпки.

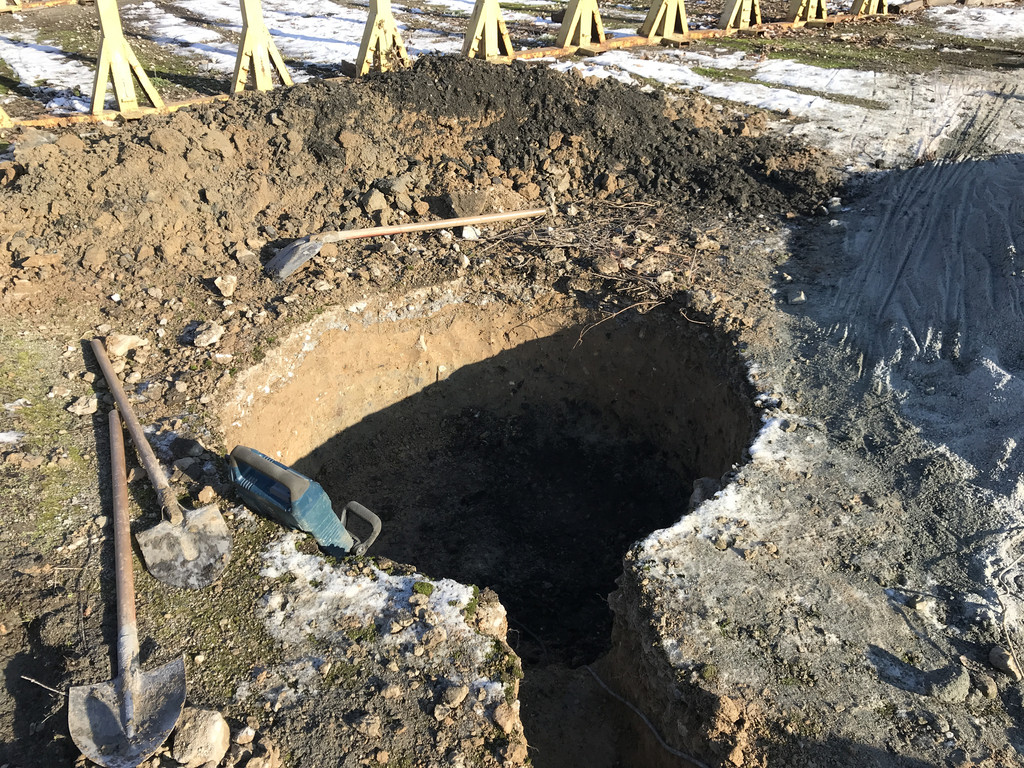

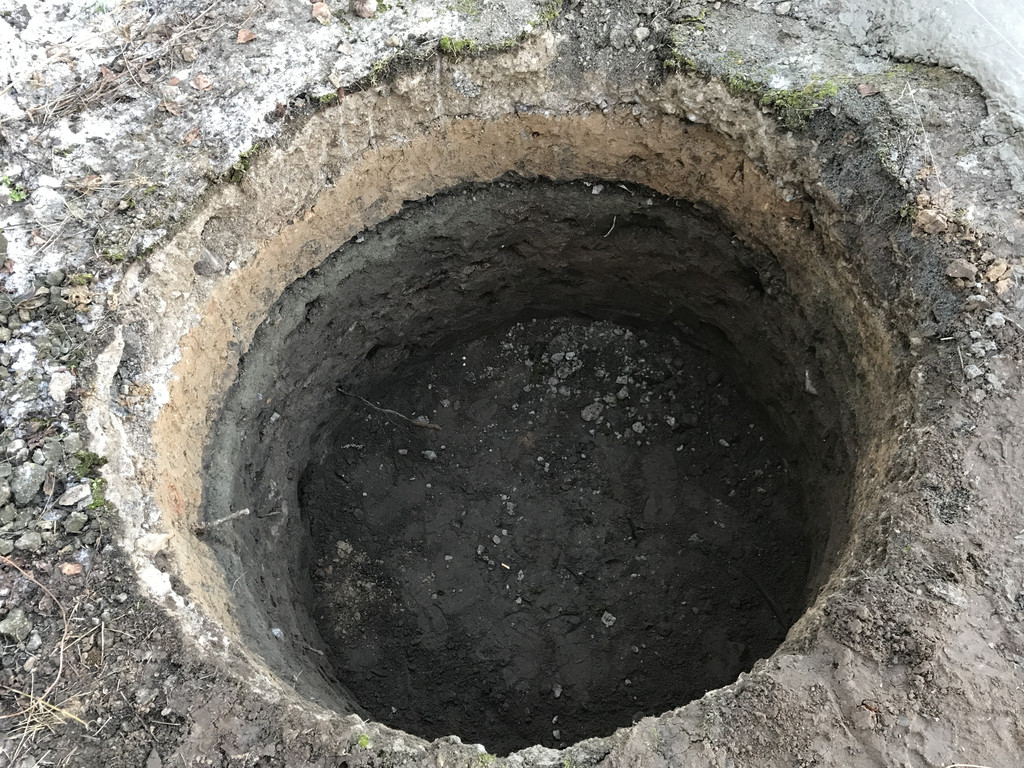

- Пресловутая сливная яма. Копается частично с помощью отбойного молотка Бош-11е.
- Связывание армирующего каркаса. Арматура диаметром 8 мм.

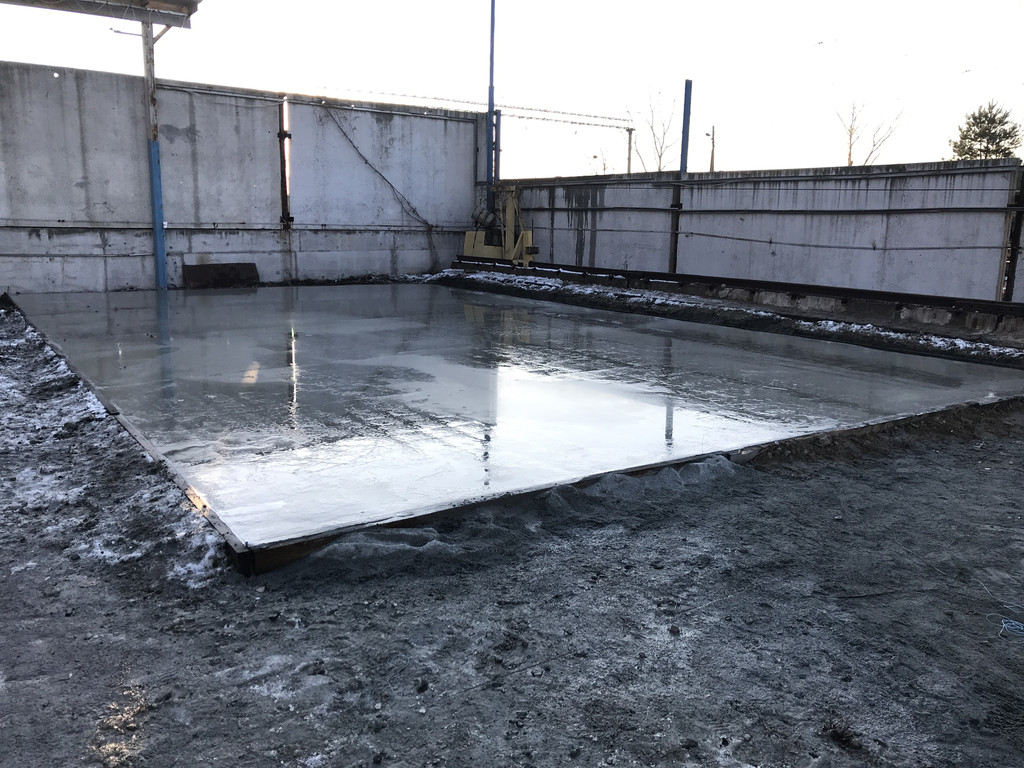

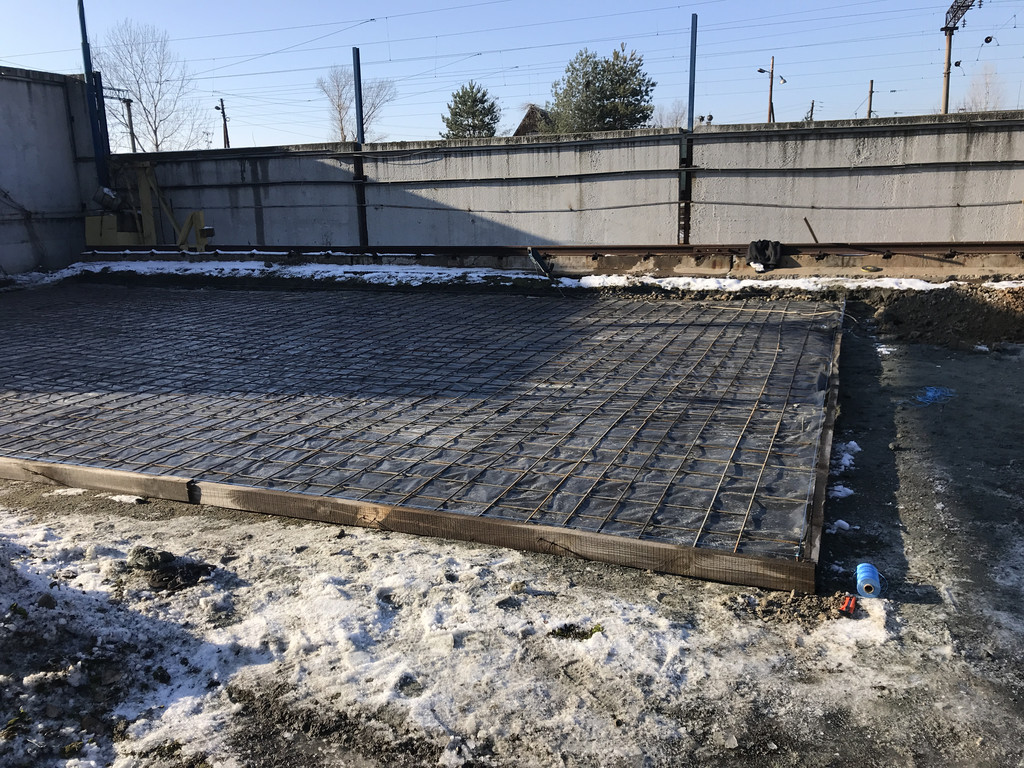

- Армирование готово. Перед приёмом бетона арматура приподымается на защитный слой.

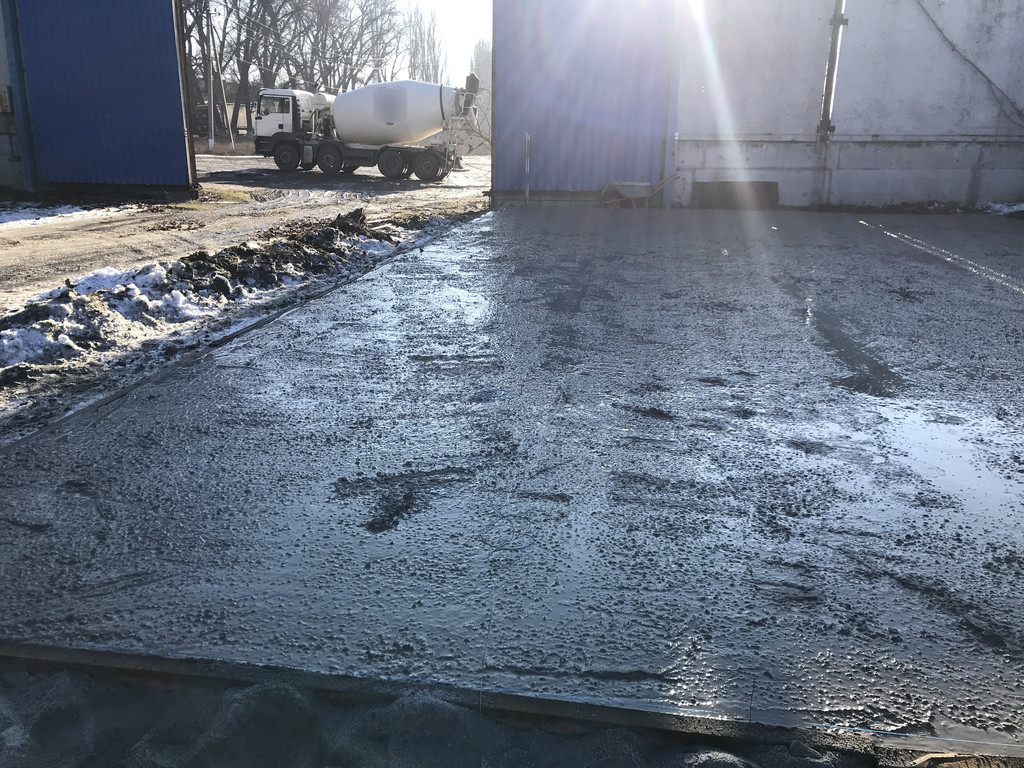

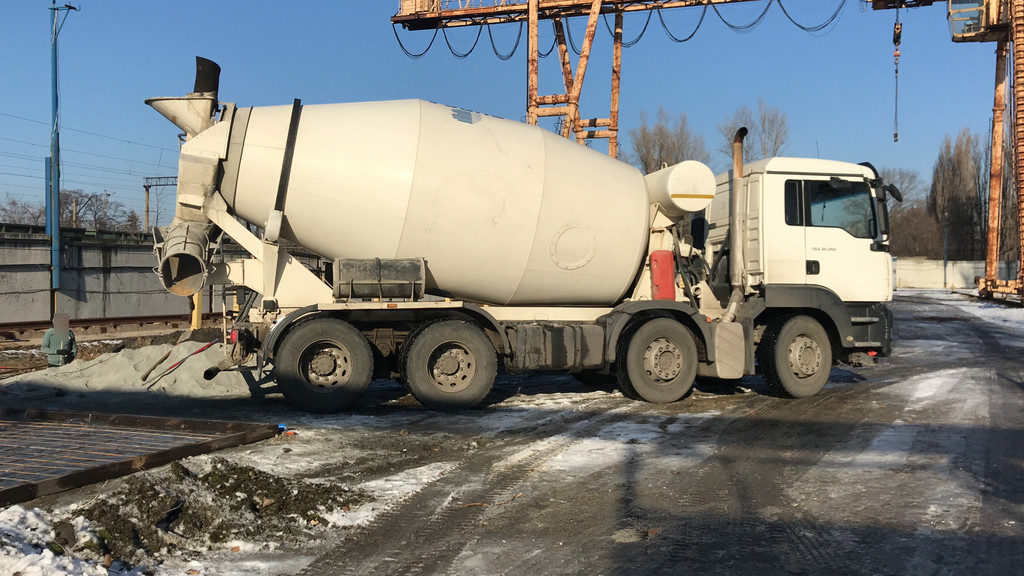

- А вот и 10-ти кубовый миксер. Бетон М200 П4. Подвижность чуть выше обычной, ибо на улице зима, поэтому лишняя вода в бетонной смеси не нужна.

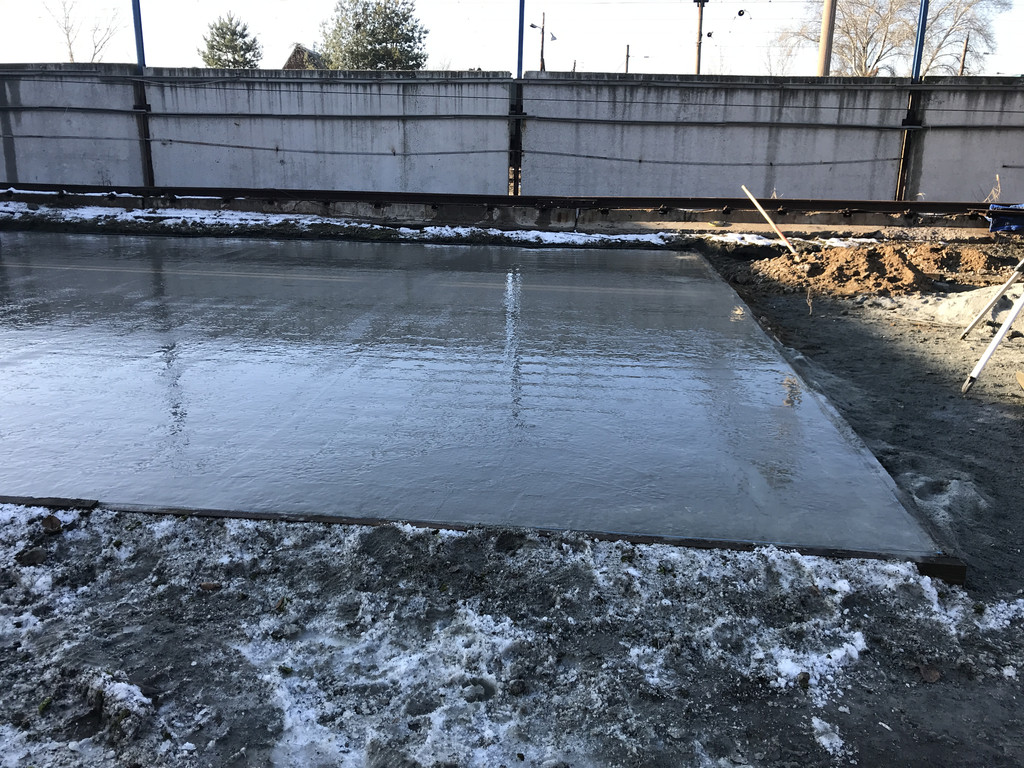

- Бетон слит, бетоновоз благополучно уезжает. Сейчас можно будет приступать к заглаживанию верхнего слоя.

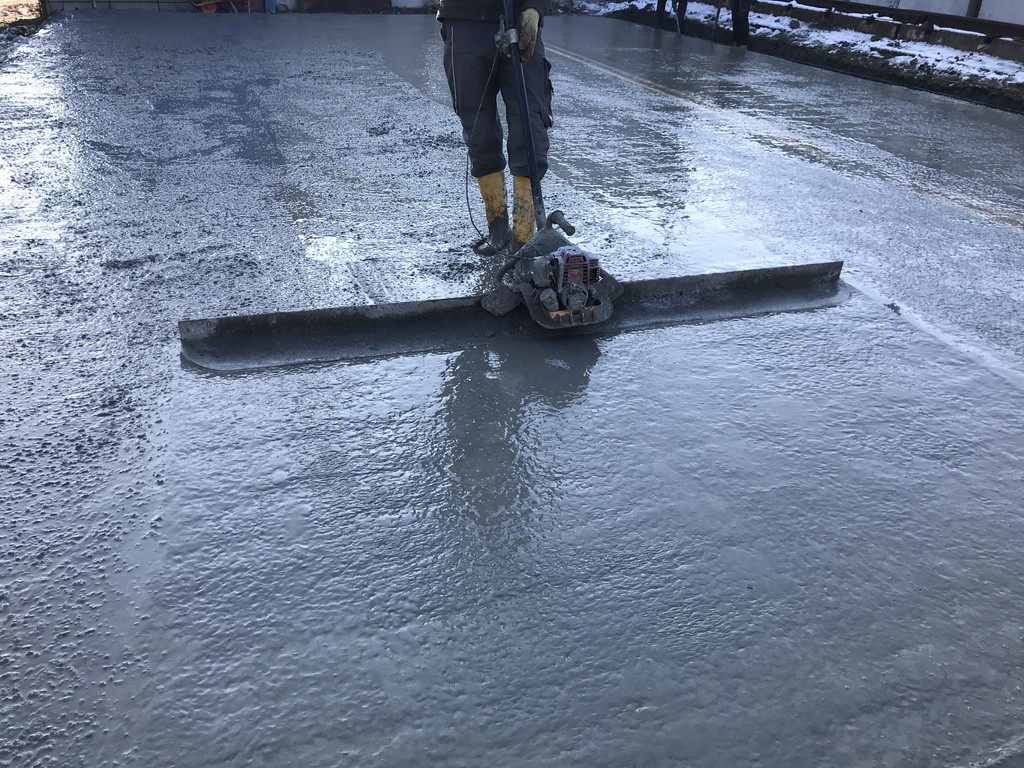

- Работа плавающей виброрейкой, ширина 2500 мм. 100 кв.м. обрабатывается примерно за 15-20 минут.
- После виброрейки используется канальная гладилка. После неё, конечно, вид намного улучшается.
- Всё готово, можно приступать к уборке
- Две ямы тоже готовы. В том числе и 17-метровая траншея. Частично грунт убран в сторону.

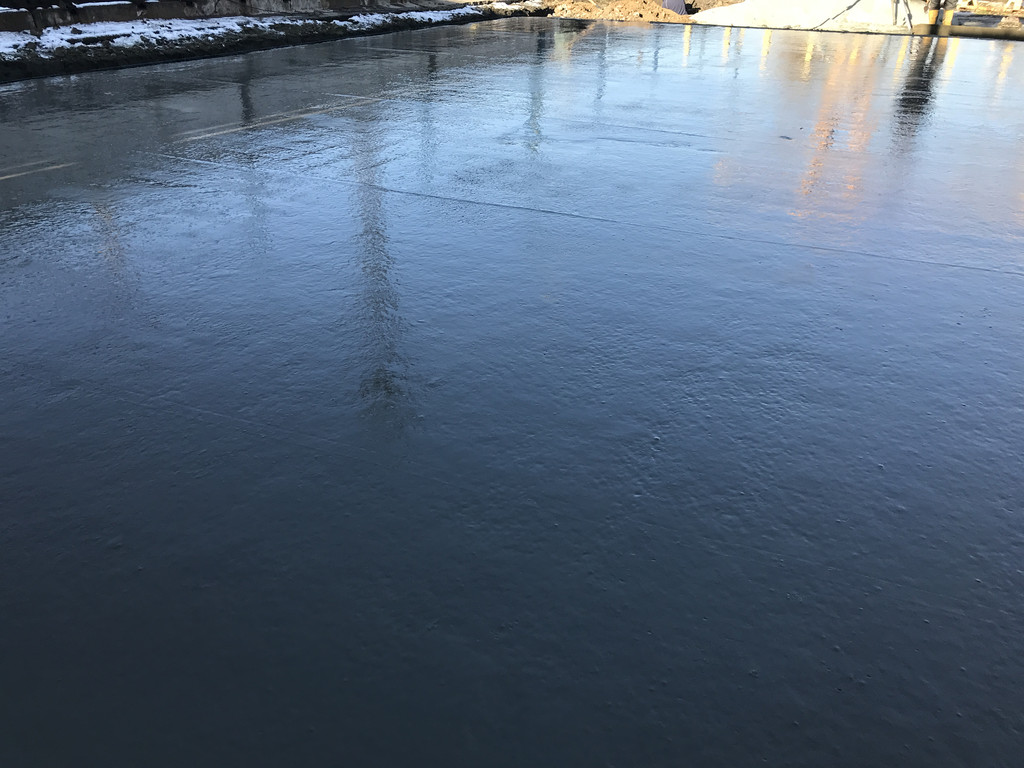

- Всё, финиш. Получилось довольно хорошо.
- Инстаграмhttps://www.instagram.com/bdsudnepr/
- Заливання бетону в Дніпрі200 ₴/кв.м
- Бетонні підлоги у Дніпрі200 ₴/кв.м
- Бетонна основа в Дніпрі200 ₴/кв.м
- Бетонування майданчиків у Дніпрі200 ₴/кв.м
