Бетонирование площадки
Итак, площадка. Общая площадь (простите за сумбур) - 200 кв.м. Из них 40 кв.м. необходимо выполнить слоем 300 мм с объёмным армированием, а оставшиеся 160 кв.м. - слоем 150 мм с одинарным армированием, ячейка 250*250 мм, арматура диаметром 10 мм. Стоит отметить особо, что марку бетона использовали аж 400!! Апрель 2019 г.
На подсыпку, средним слоем около 120-140 мм использовался мелкофракционный шлак. Отвального шлака, к сожалению, на тот момент не было в наличии, хотя он бы гораздо лучше подошёл - и со стороны экономии, и со стороны прочности. Вчерновую разравнивал трактор заказчика, сверху под нивелир равнялось всё отсевом вручную. Ну и уплотнялось виброплитой (SVP-140).
По периметру опалубка, под бетон плёнка (100 мкм) - во избежание избыточной потери влаги в отсев.
Вся поверхность обрабатывалась плавающей виброрейкой и канальной гладилкой, что довольно хорошо сказалось как на общем внешнем виде, так и на небольшом упрочнении верхнего слоя. Хотя, конечно, затереть вертолётом было бы существенно лучше. Аж руки чесались. Но бюджет мероприятия не позволял этой траты.

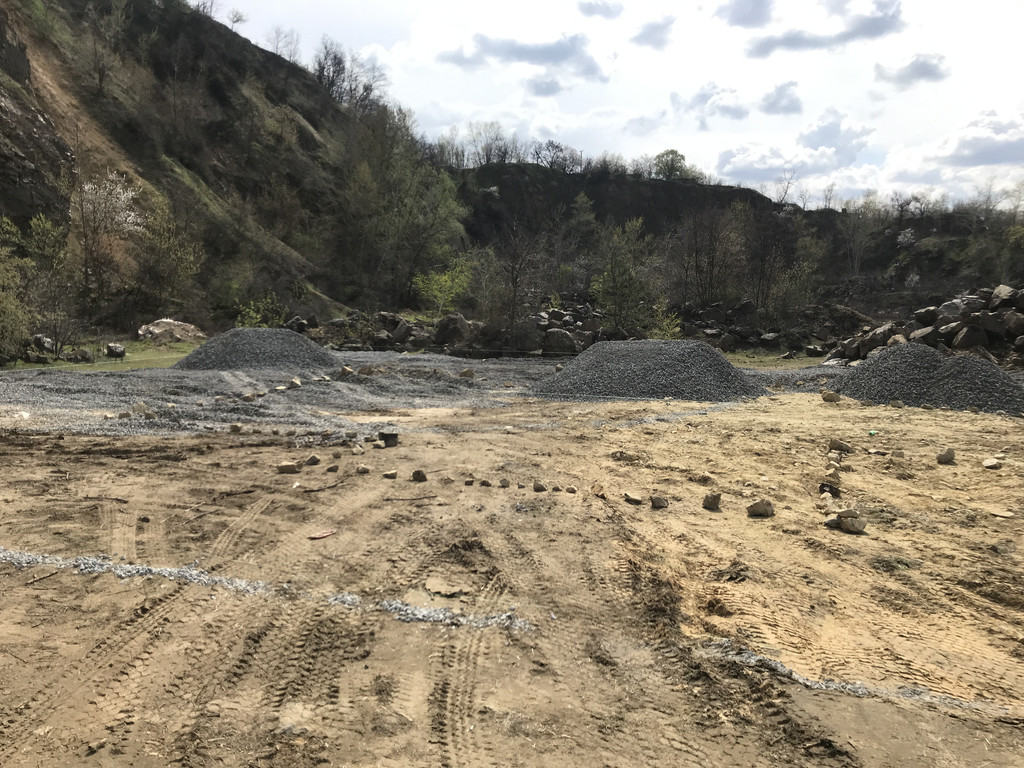

Для пущей наглядности приглашаю просмотреть четырёхминутное видео, позволяющее увидеть данный процесс, так сказать, воочию. Только не забудьте включить звук, желательно погромче :)

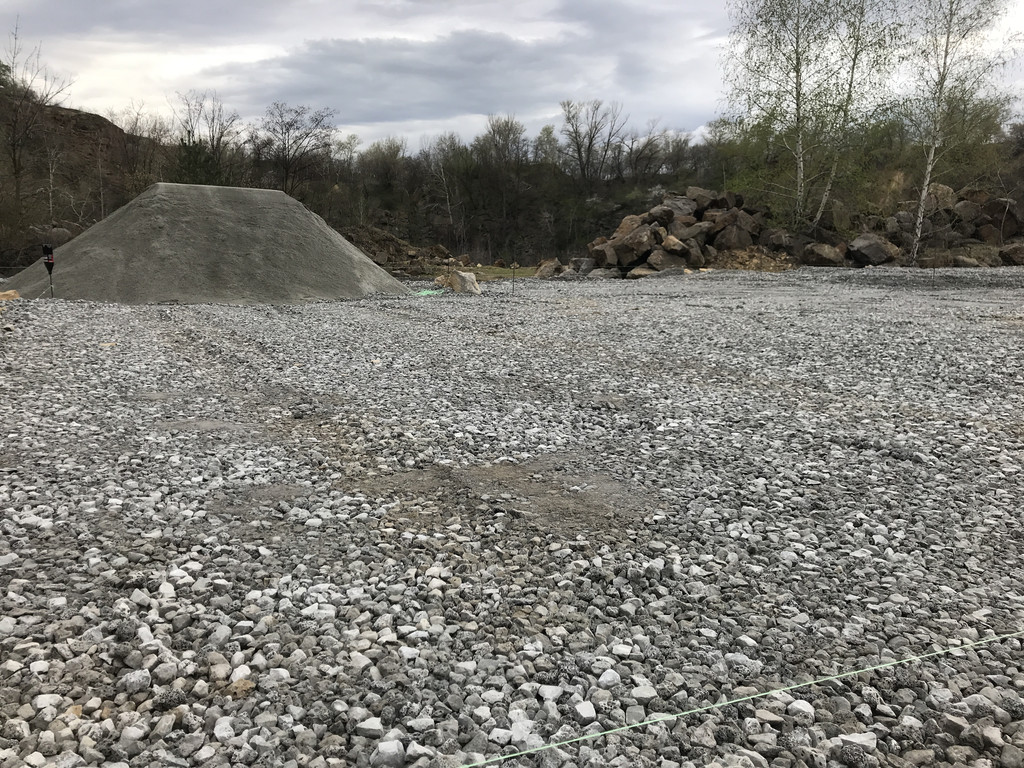

Перейдём к традиционному подсчёту использованных материалов. Итак, именно на эту площадку, 200 кв.м., ушло:
1). Отвальный шлак, мелкофракционный - 40 тонн.
2). Отсев - 12 тонн.
3). Бетон М400 П3 - 37 куб.м.
4). Арматура, диаметр 10 мм - 2160 пог.м.
5). Вязальная проволока - примерно 8-10 кг.
6). Доска обрезная 25 мм 150 мм - 140 пог.м.
7). Плёнка 100 мкм - 80 пог.м.
8). Саморезы, круги отрезные по металлу.
Как обычно, посмотреть свежие цены на данные стройматериалы, и приблизительно прикинуть, во что всё обошлось, можно в информационной статье "Обзор актуальных цен на строительные материалы для бетонных работ в Днепре".
Сколько ушло времени на проведение этого мероприятия? Два дня.

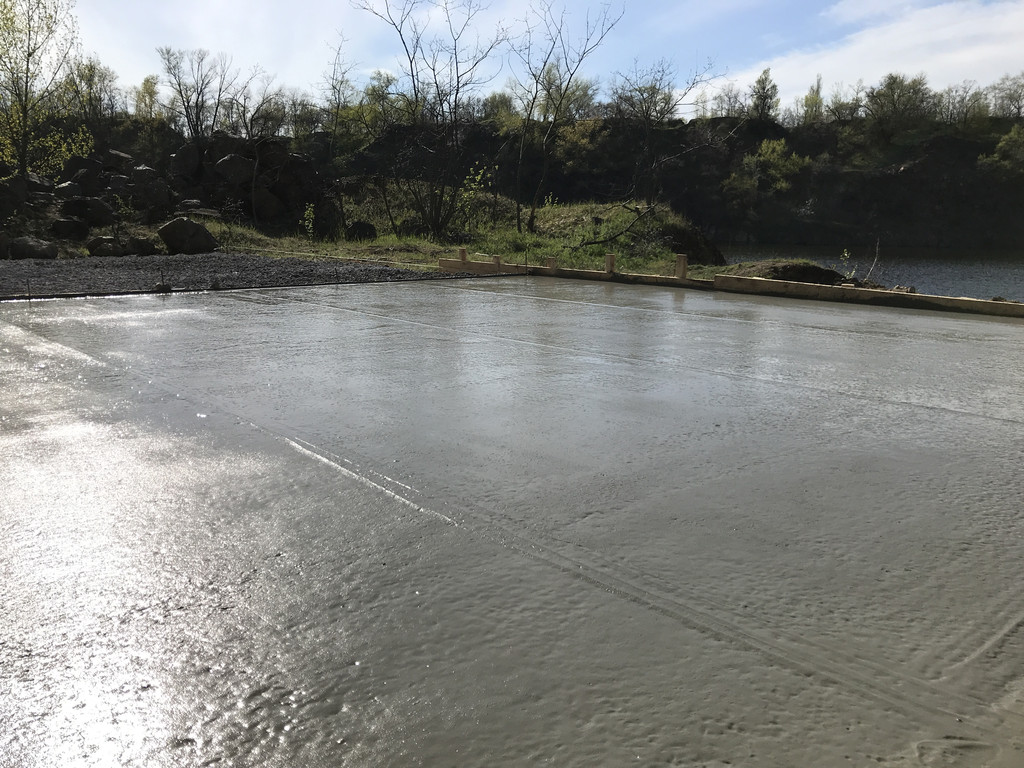

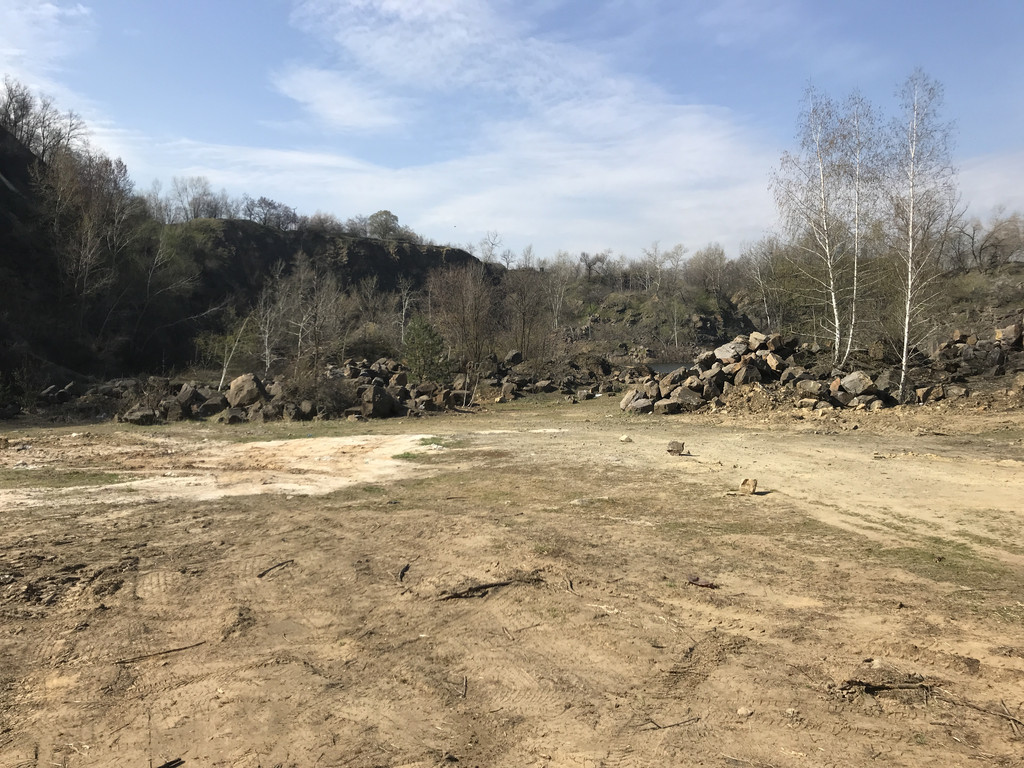

- Общий начальный вид.

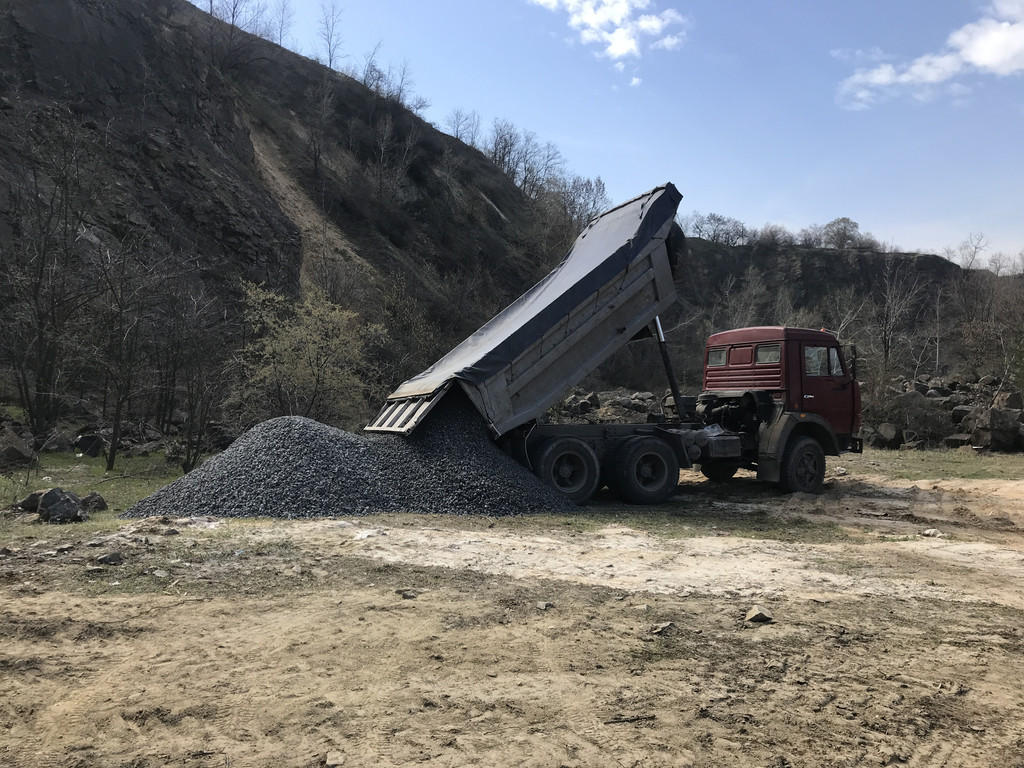

- Первые машины с отвальным шлаком. Доставлялось по 15 тонн. Поставщики заказчика.
- Первый рабочий день начинается :)

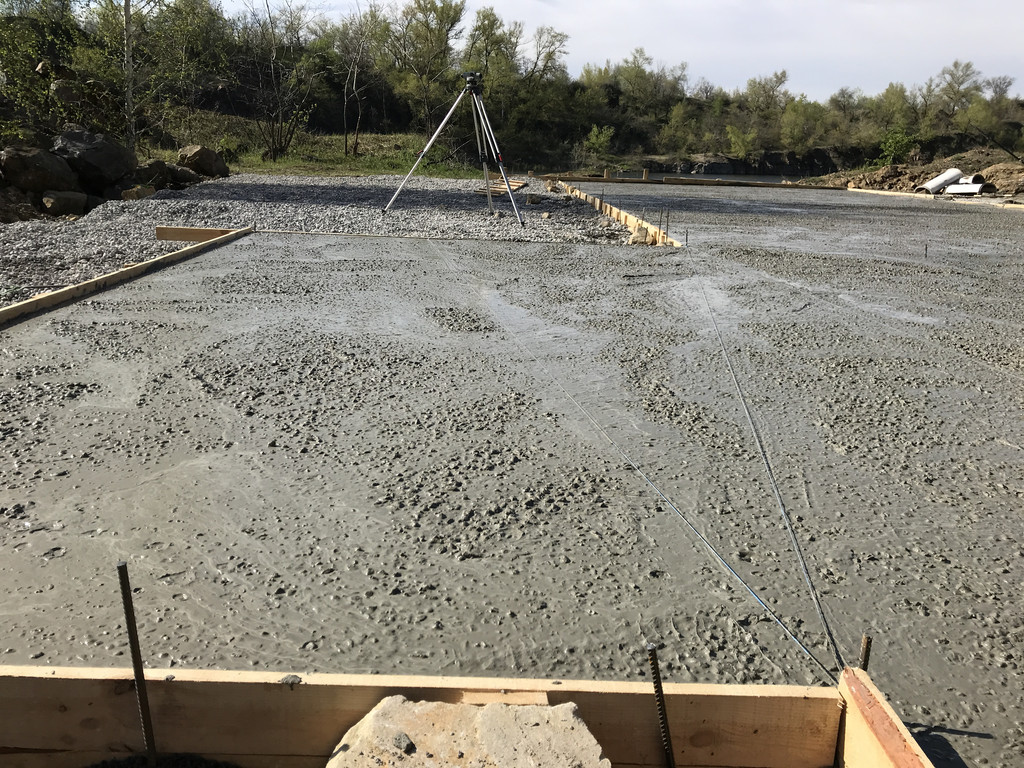

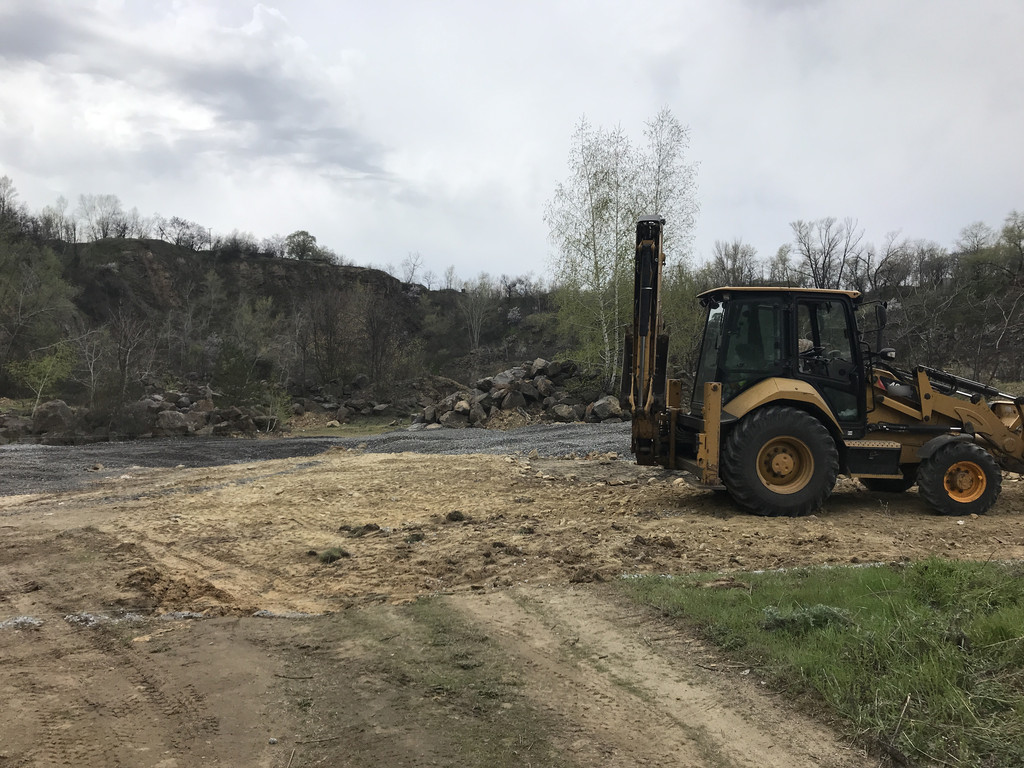

- Вчерновую всё разравнивалось техникой опять же заказчика. Но под нашим чутким руководством и неусыпным глазом нивелира.

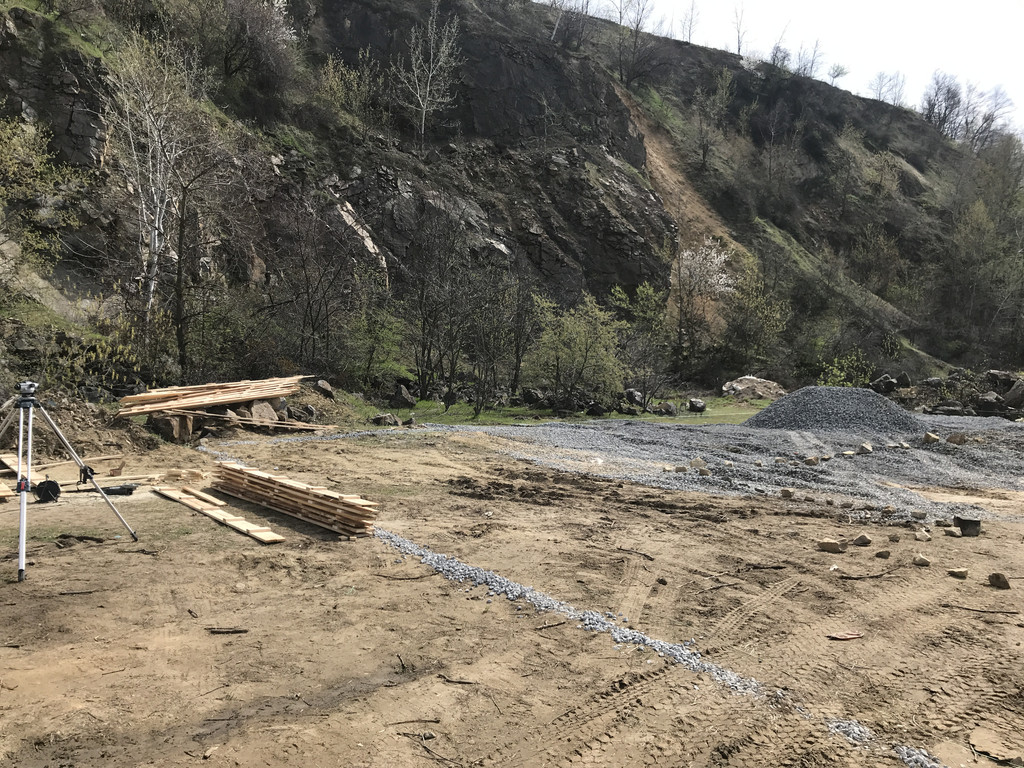

- Сборка щитов для опалубки по периметру.

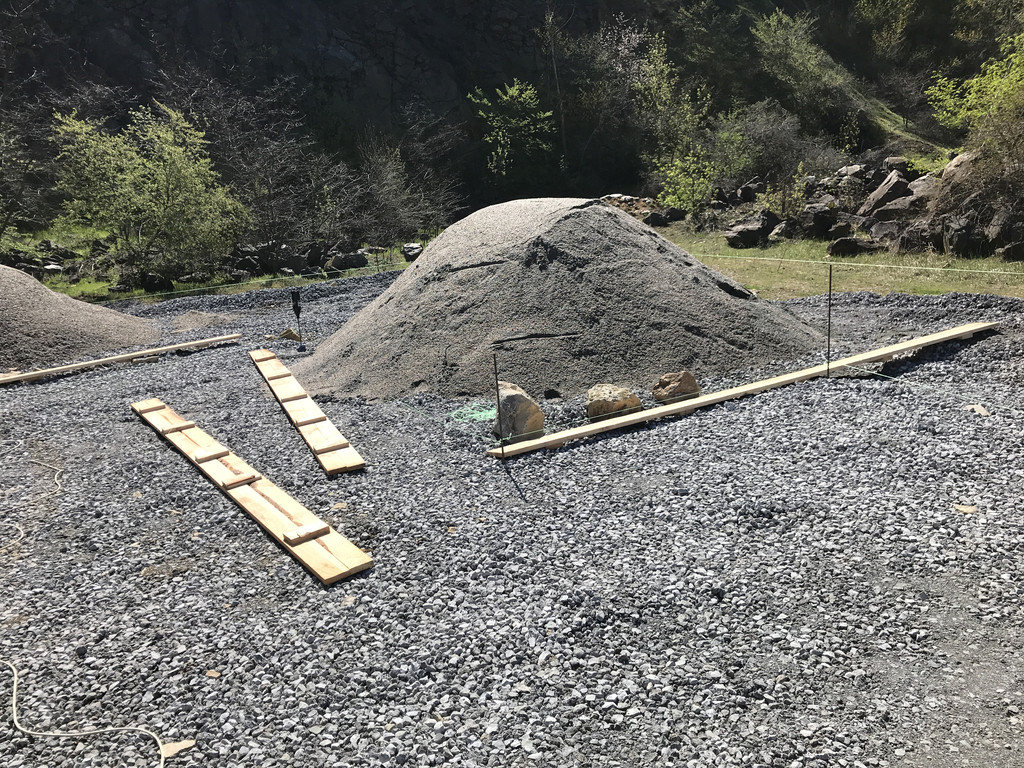

- Мелкофракционный отвальный шлак проходился виброплитой. На заднем плане отсев, для чистового выравнивания.
- Вышеупомянутый отсев, на сей раз крупным планом. Первый рабочий день близится к завершению.

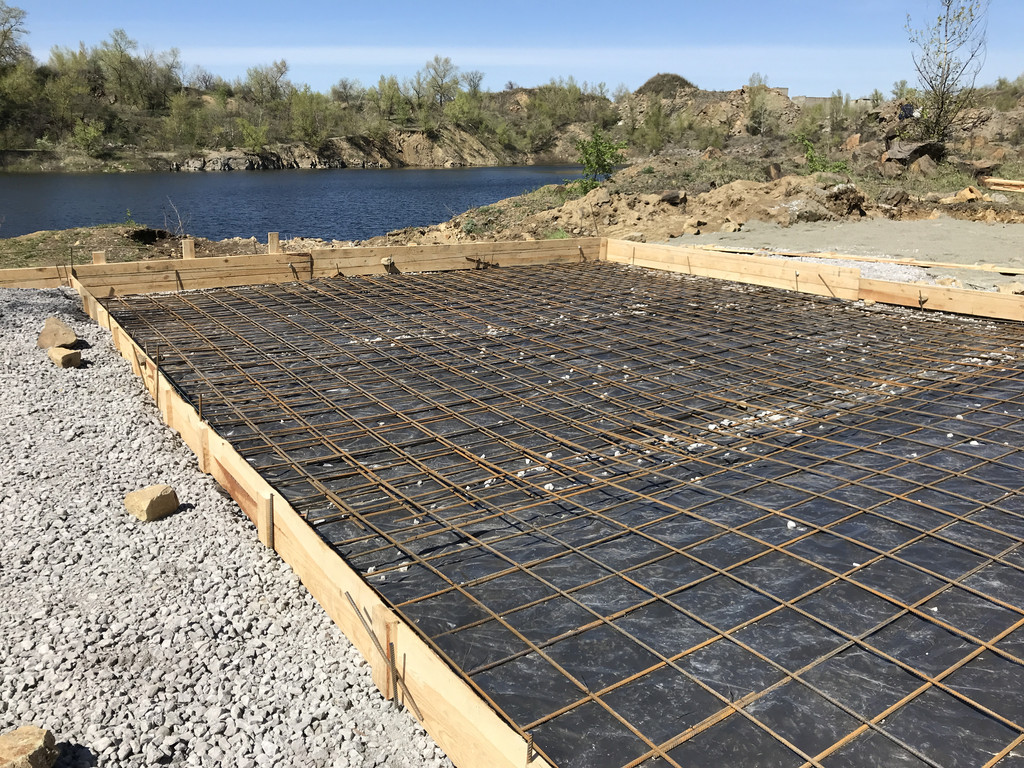

- День второй. Плёнка, армирование, опалубка. Это именно те 40 кв.м., где требовался двойной слой арматуры и бетон 300 мм. Практически полноценный плитный фундамент.

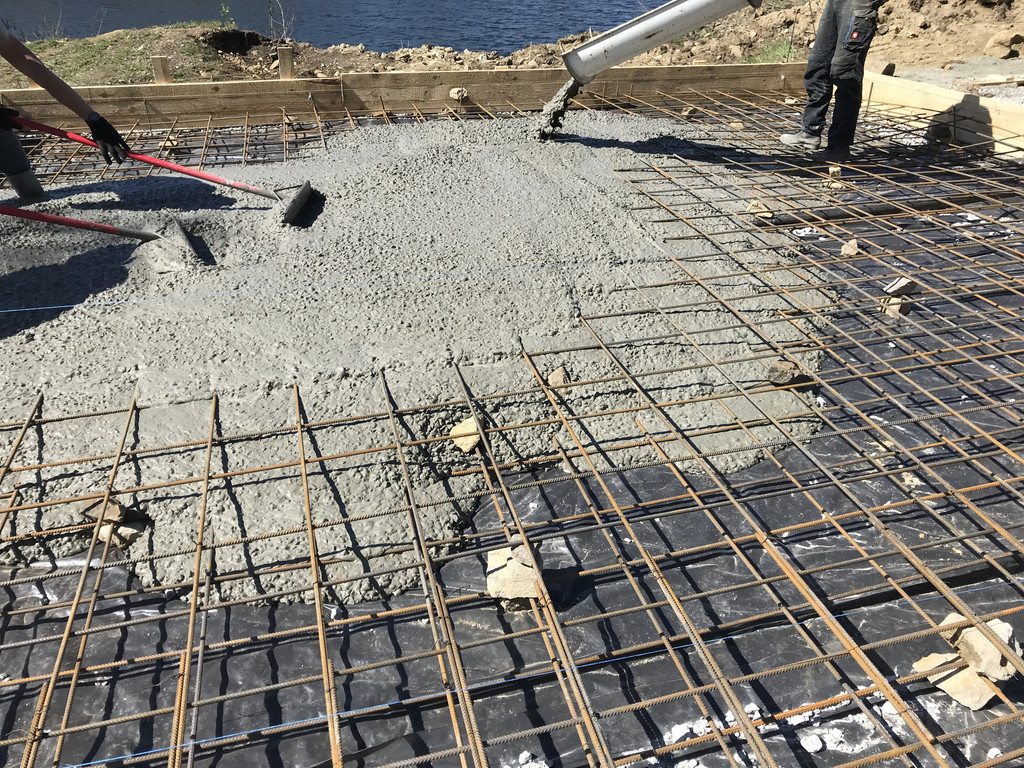

- Первый бетон. В дело вступают пресловутые "скребки строительные по бетону", более напоминающие грабли :)
- Миксера привозили по 9 кубов бетонной смеси.
- Принято первых 27 кубов. Подряд три миксера. Благодаря хорошей пластичности, наличию внизу плёнки и адекватной температуре, бетон сохраняет отличную подвижность в течении необходимого времени, чтобы разравнять все 27 кубов одновременно.
- Да, одновременно. Плавающая виброрейка отлично справляется с поставленной задачей.

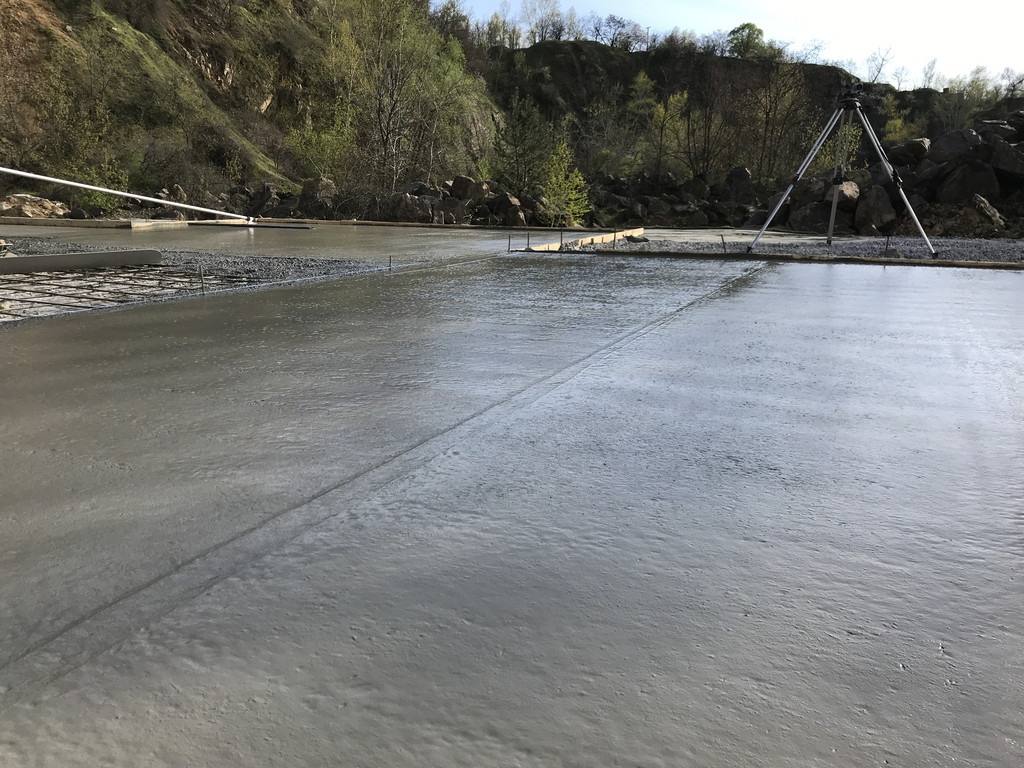

- Так выглядит поверхность после виброрейки.

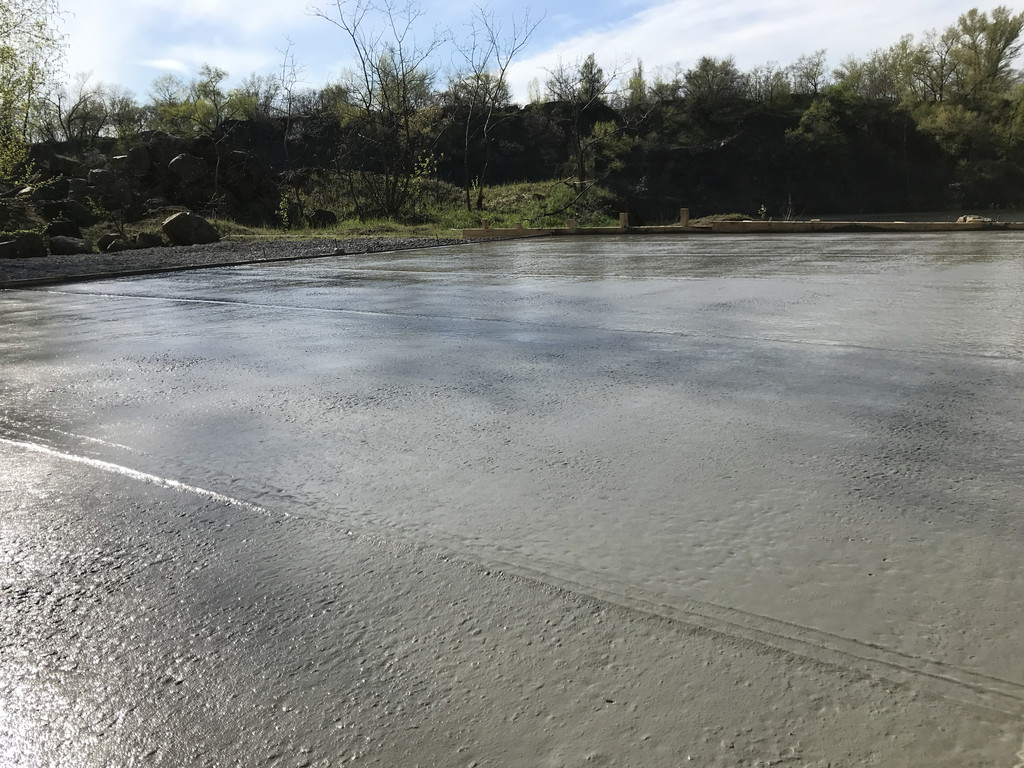

- А так - после финишной обработки канальной гладилкой.
- Канальная гладилка - в левом верхнем углу. Можно заметить, что её рукоять довольно длинная. По факту - 6 метров.

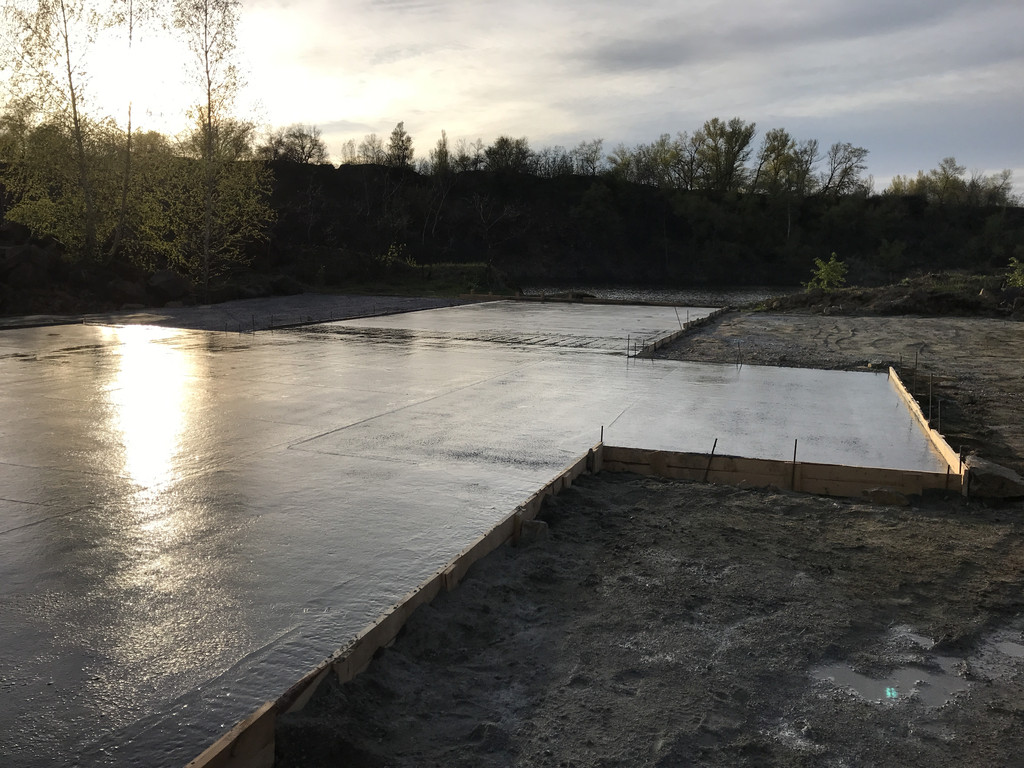

- Закат на фоне свежезалитой бетонной площадки - что может быть лучше?)

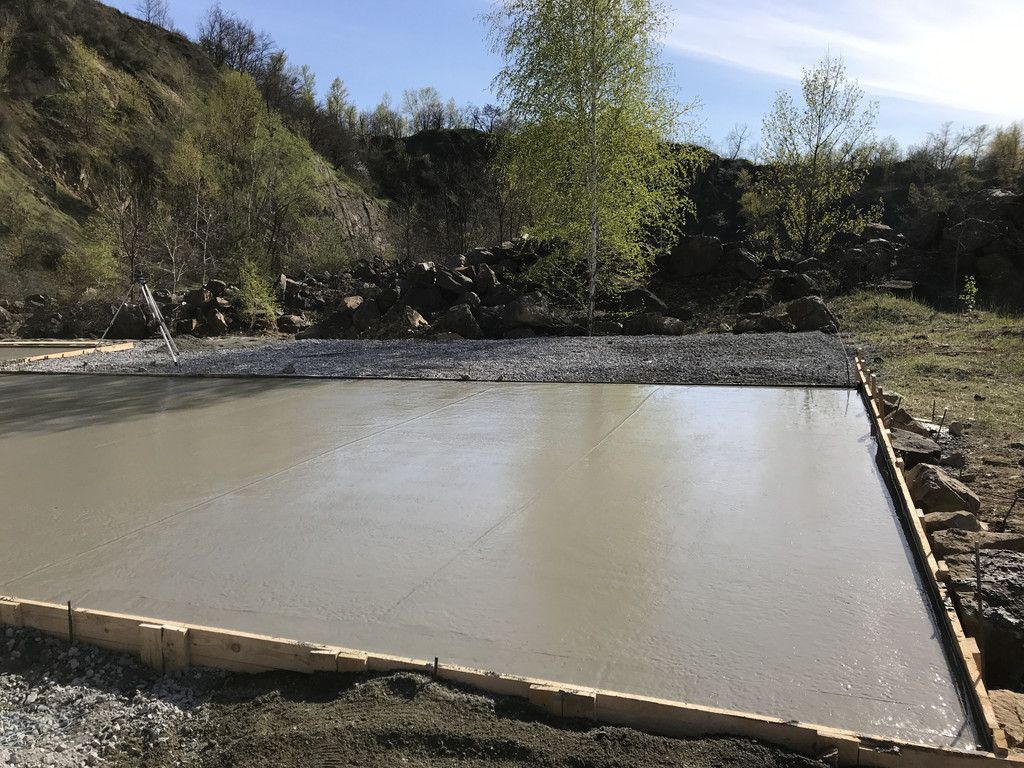

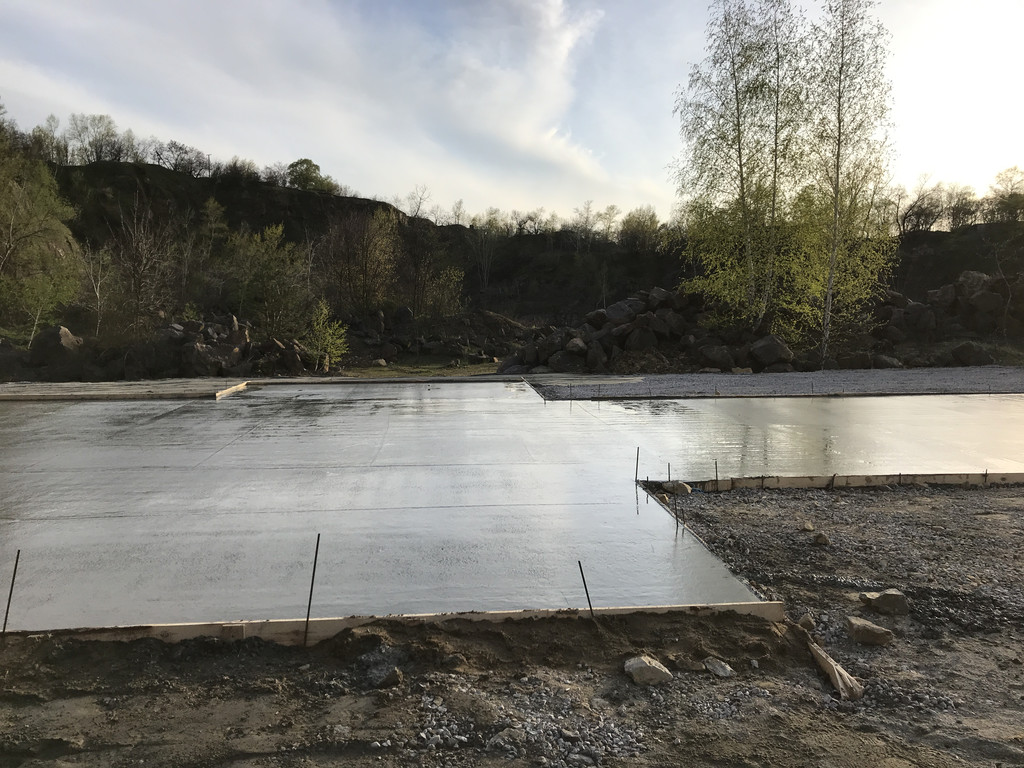

- Конец второго дня. Финишная уборка. Дело сделано.
