Бетонирование ангара с затиркой вертолётом
На этой странице нашей фотогалереи представлен процесс устройства бетонных полов в складском помещении, с затиранием т.н. вертолётом. Выполнено в мае 2018 года.
Общая площадь ангара - 504 кв.м. Толщина слоя бетона - 150 мм. Армирование арматурой диаметром 12 мм, ячейка 200*200 мм, в один слой. Использовался бетон М300 П4.
Предварительно силами представителя заказчика (то бишь прораба) техникой был убран и вывезен старый асфальт. Далее для нивелирования основания использовался отсев, средний слой 60-80 мм. Вся поверхность тщательно проходилась арендованной виброплитой. Под арматуру укладывалась плёнка, толщиной 100 мкм, для предотвращения потери влаги в слой подсыпки.
Приёмка бетона осуществлялась в четыре этапа, для достижения наилучшего эффекта при затирании затирочной машинкой.После увязывания части арматурного каркаса, на первом этапе (в первый же день) залили участок размером 6*12 м (по столбам опор). Бетон укладывался с помощью плавающей виброрейки. Ночью выполнялся процесс шлифования. На следующий день, во второй половине, забетонировали следующий участок, 12*12 м. Его также затирали уже в тёмное время суток. Между собой захватки были разделены опалубкой из доски. Потом по этим линиям (по окончании всех работ, примерно через неделю) были нарезаны деформационные швы и заделаны специальной лентой. На третий и четвёртый дни аналогичным образом выполнялись работы по бетонированию следующих участков, также имеющих габариты 12*12 м. После каждой шлифовки готовая поверхность накрывалась той же плёнкой, во избежание поспешного высыхания, для медленного набора прочности. Жарко, как-никак.
Особенностью этой заливки был более тщательный подход к шлифованию (который соответственно оплачивался). Поэтому и было в итоге потрачено четыре дня. Предыдущий аналогичный ангар (те же 504 кв.м.) занял два дня и ночь (день подготовки, день заливки и шлифование частями, по мере приёма бетонной смеси, с обеда до утра), потому что затирание выполнялось за скромное вознаграждение, просто чтобы заказчик мог посмотреть, что из этого выйдет. Из-за того, что все 504 кв.м. на первом ангаре затирались сразу и всего одним вертолётом, конечно же были недочёты. Но общая идея пришлась хозяину помещений по душе, поэтому на второй ангар уже выделили специальный бюджет для этой цели. Результат оказался соответствующий, всем всё понравилось, все остались довольны.
Стоит отметить, что это просто обычное затирание вертолётом, без использования топпинга, лака и другой дорогостоящей химии. Для склада, в котором будут храниться различные строительные материалы - в самый раз. Бетон провибрирован виброрейкой, уплотнён и затёрт вертолётом. Прочность повышена, пылеобразование значительно уменьшено. Тратить приличную сумму денег на топпинг и лак заказчик счёл совершенно нецелесообразным. Всё-таки не выставочный комплекс.
Список использованных материалов:
1). Отсев - 4 КамАЗа.
2). Бетон М300 П4 - 77 куб.м.
3). Арматура 12 мм - 5300 пог.м. (приблизительно).
4). Вязальная проволока - 12 кг.
5). Плёнка 100 мкм - 400 пог.м.
Сколько на сегодняшний день стоит это сырьё для бетонирования пола, вы можете узнать из нашей статьи под заголовком "Обзор актуальных цен на строительные материалы для бетонных работ в Днепре".

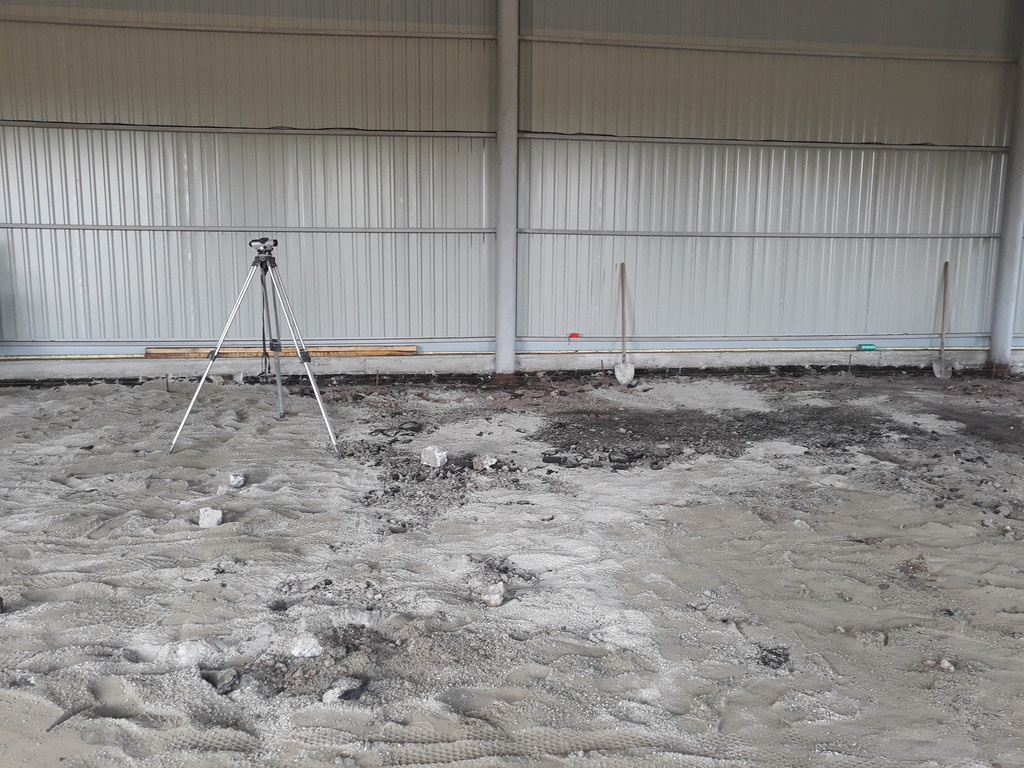

- Утро первого дня. Разметка с помощью оптического нивелира, выравнивание поверхности отсевом.

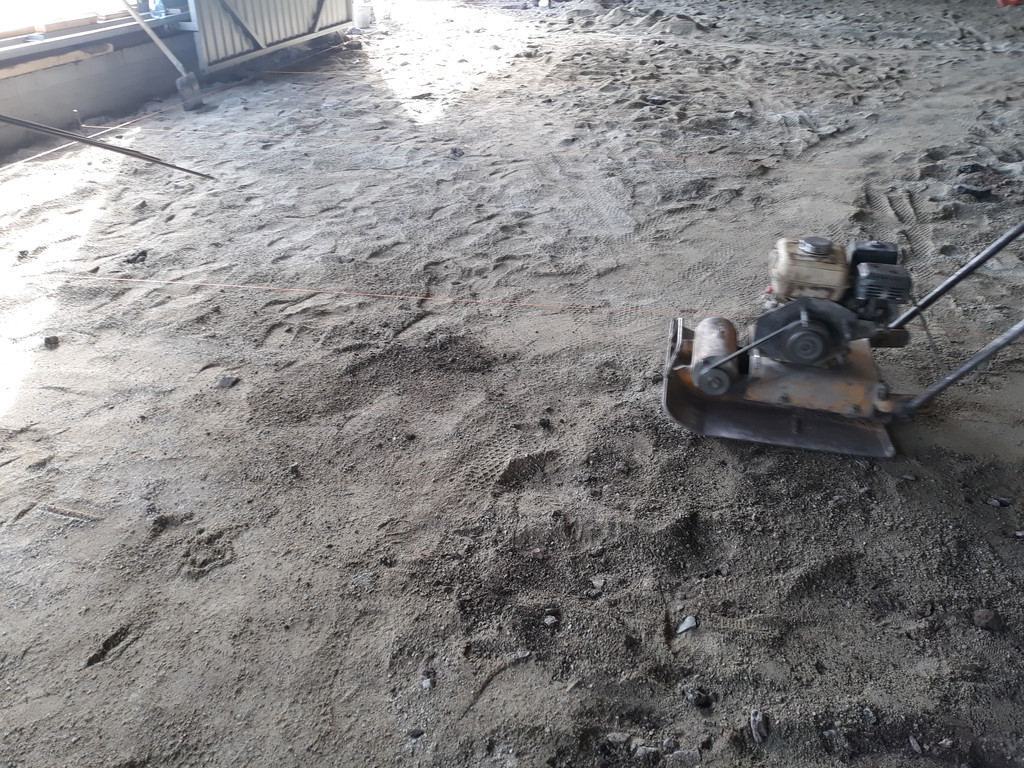

- Уплотнение арендованной виброплитой, проходится несколько раз.

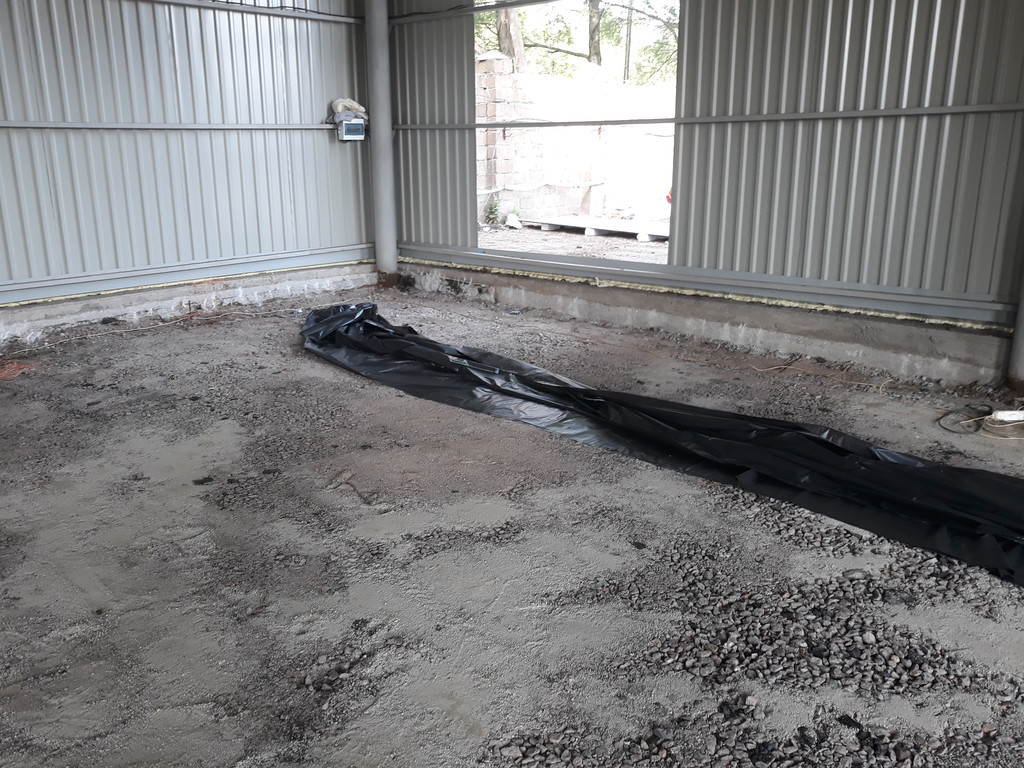

- Застилание плёнкой, чтобы избежать потерю бетоном влаги. Можно, конечно, проливать водой, но гидробарьер существенно эффективнее.

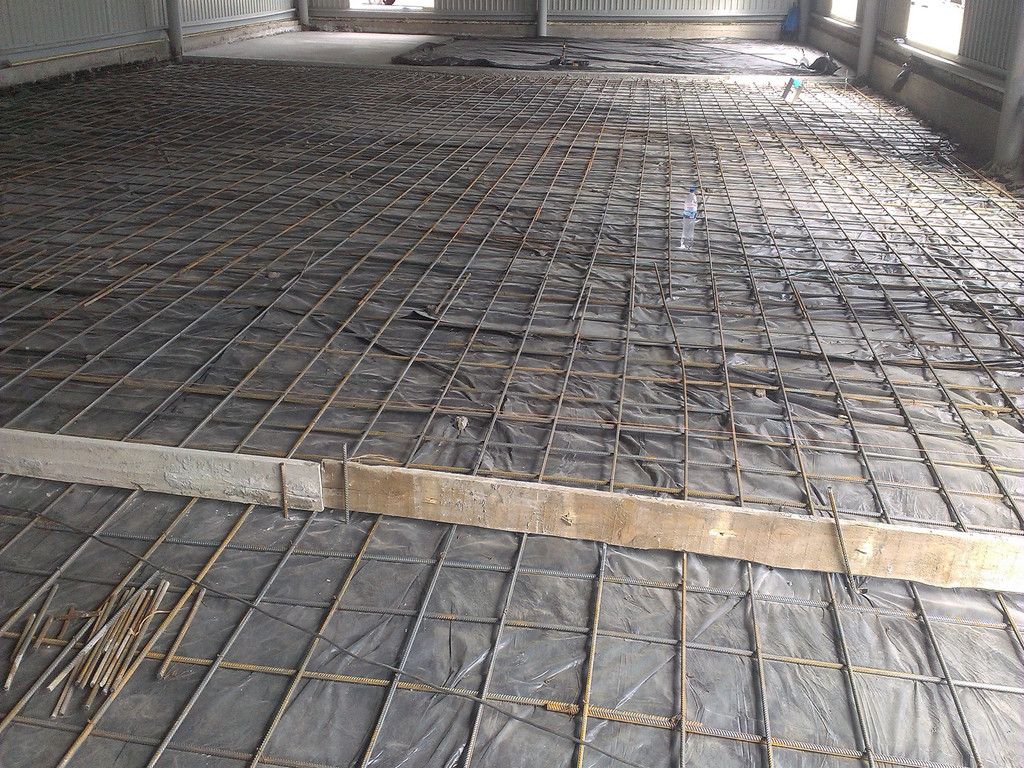

- Утро второго дня. На дальнем плане виден первый залитый и затёртый кусок будущего пола (72 кв.м.). Идёт подготовка к следующему этапу, в 144 кв.м. Разбивка происходила по осям колонн, которые идут через шесть метров каждая.
- Каждая отсечка ограничена опалубкой. Через неделю именно по этим линиям и были нарезаны деформационные швы.

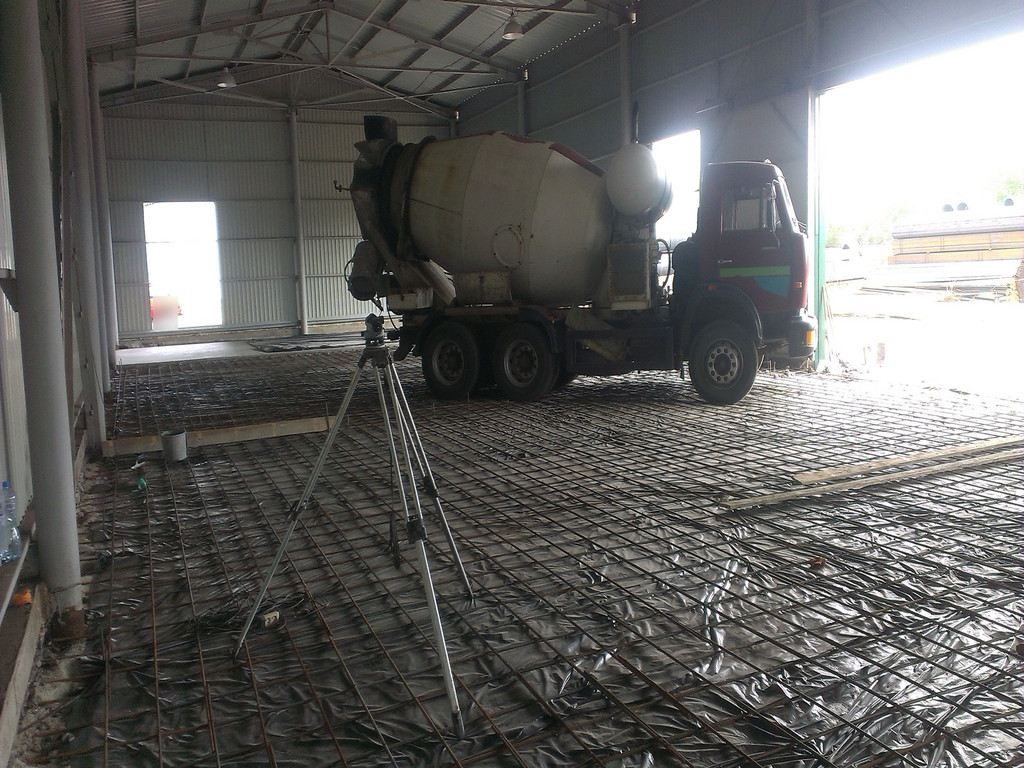

- Из-за того, что поверхность была хорошо уплотнена, миксер мог спокойно кататься по арматуре (без разворотов, конечно). Подача бетона непосредственно на площадку крайне важна, ибо перетаскать его вёдрами от входа - дорого. Бетононасос - ещё дороже.

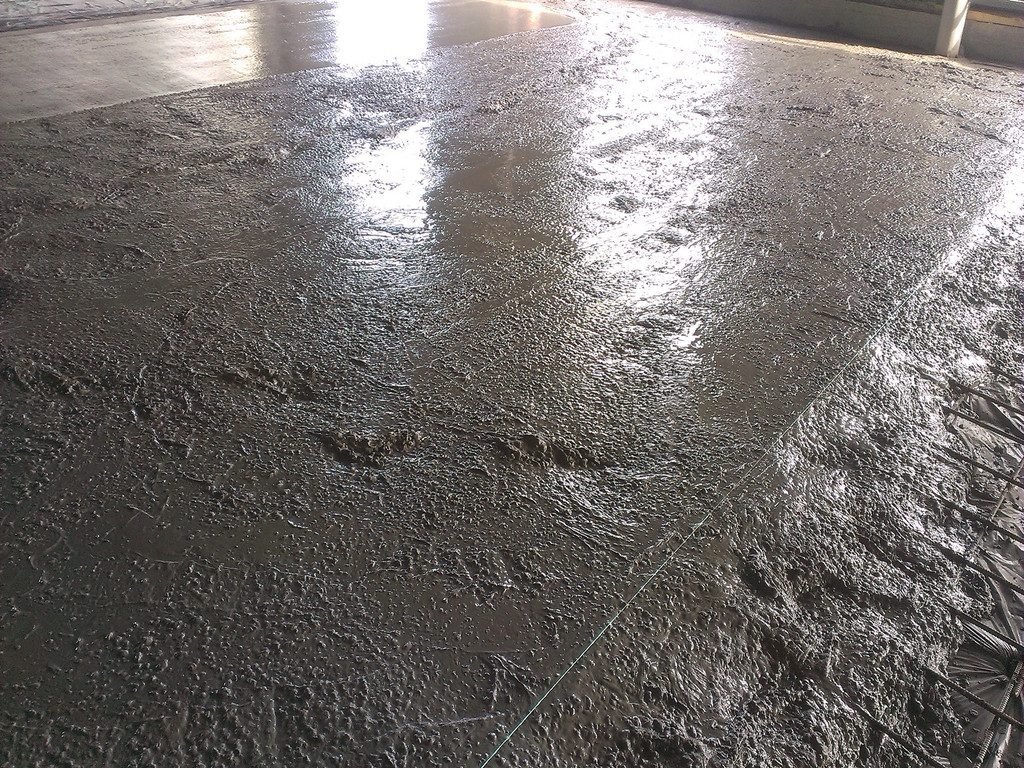

- Свежевылитый бетон, уложенный примерно по уровню (по ниткам).
- Так он выглядит после прохождения плавающей виброрейкой.
- На 144 кв.м приём бетона осуществлялся за два раза - половина в обед, вторая половина ближе к вечеру. Цель - более длительное время для шлифования. Начинали часа в три (первая часть), заканчивали часа в два ночи (вторая часть).

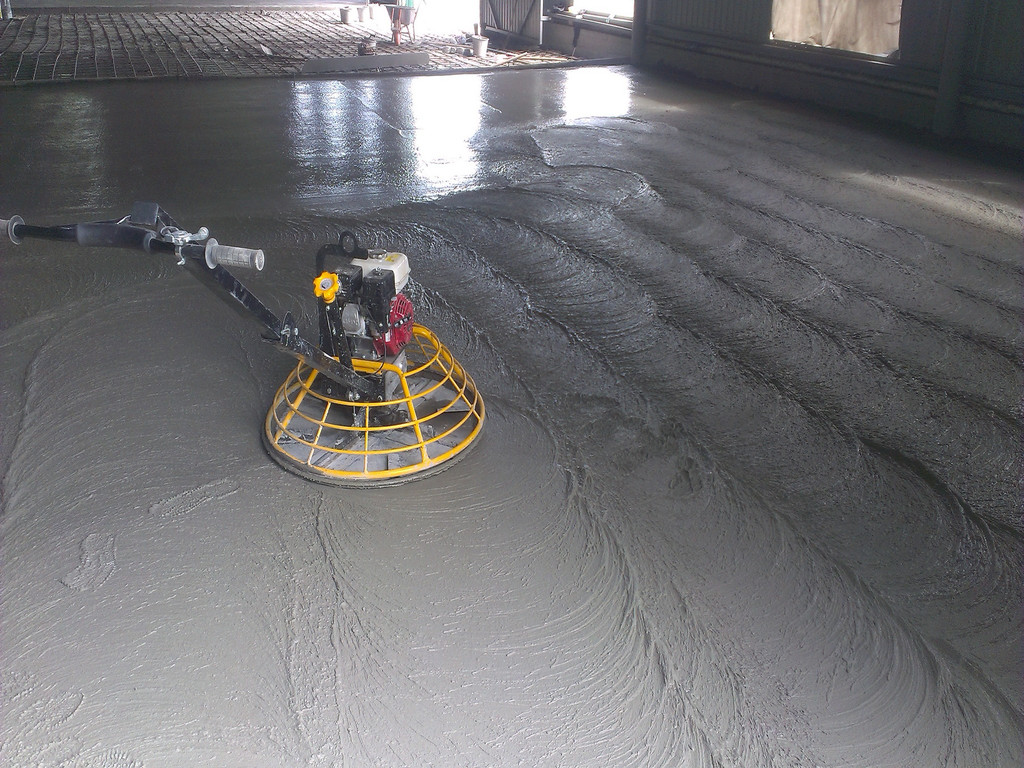

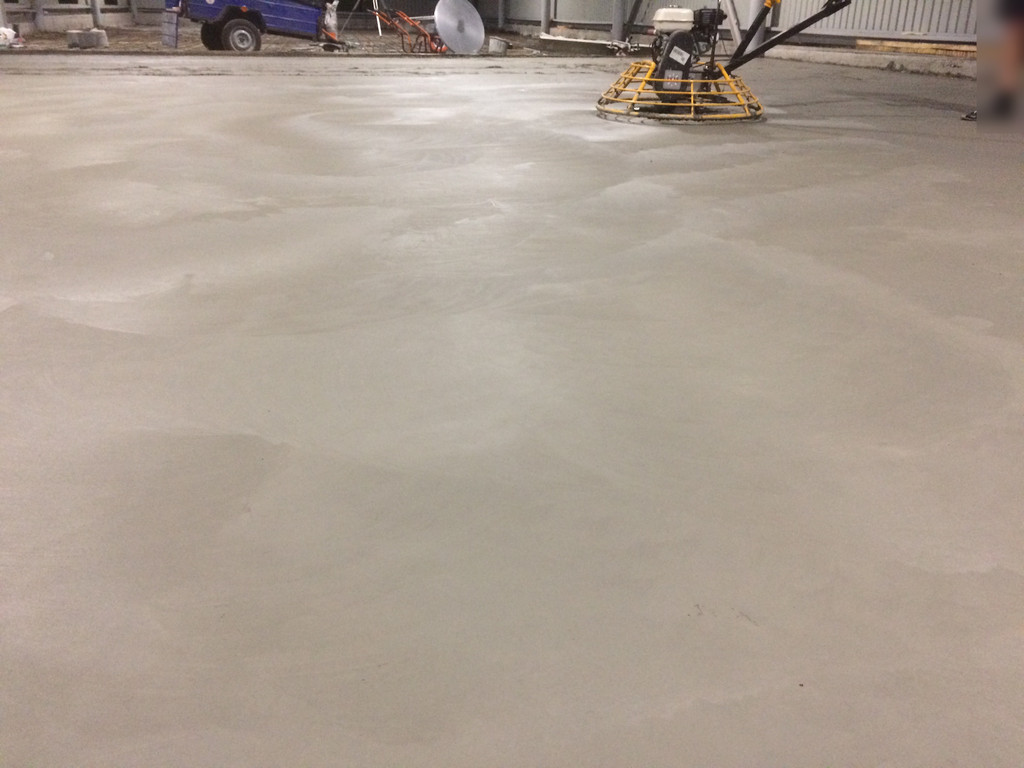

- Самое первое прохождение затирочной машиной, диском. Бетон ещё немного сыроват.

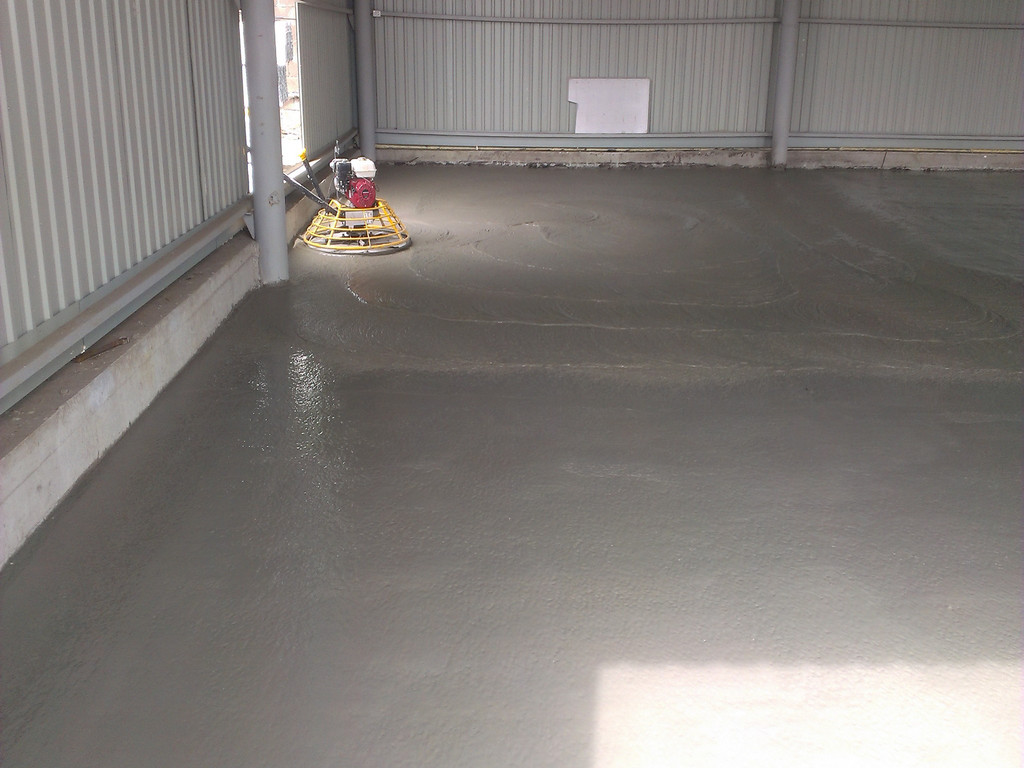

- Затирание финишными лопастями. Практически готовая поверхность.
- Последние квадратные метры ангара. Начало шлифования четвёртого этапа.

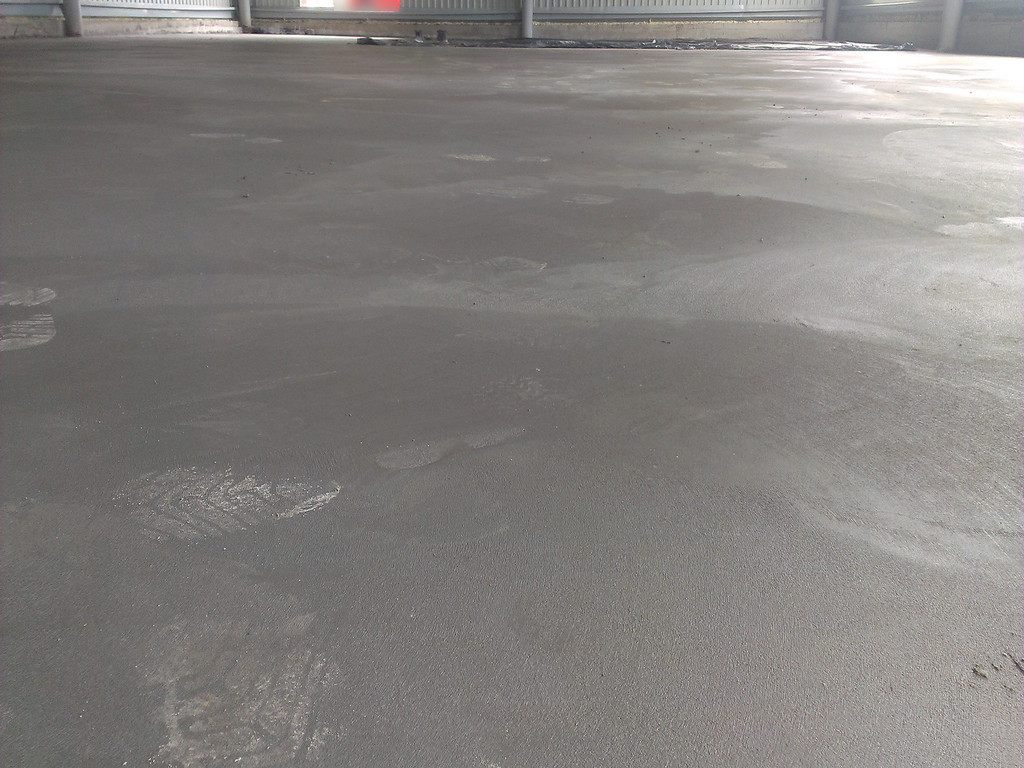

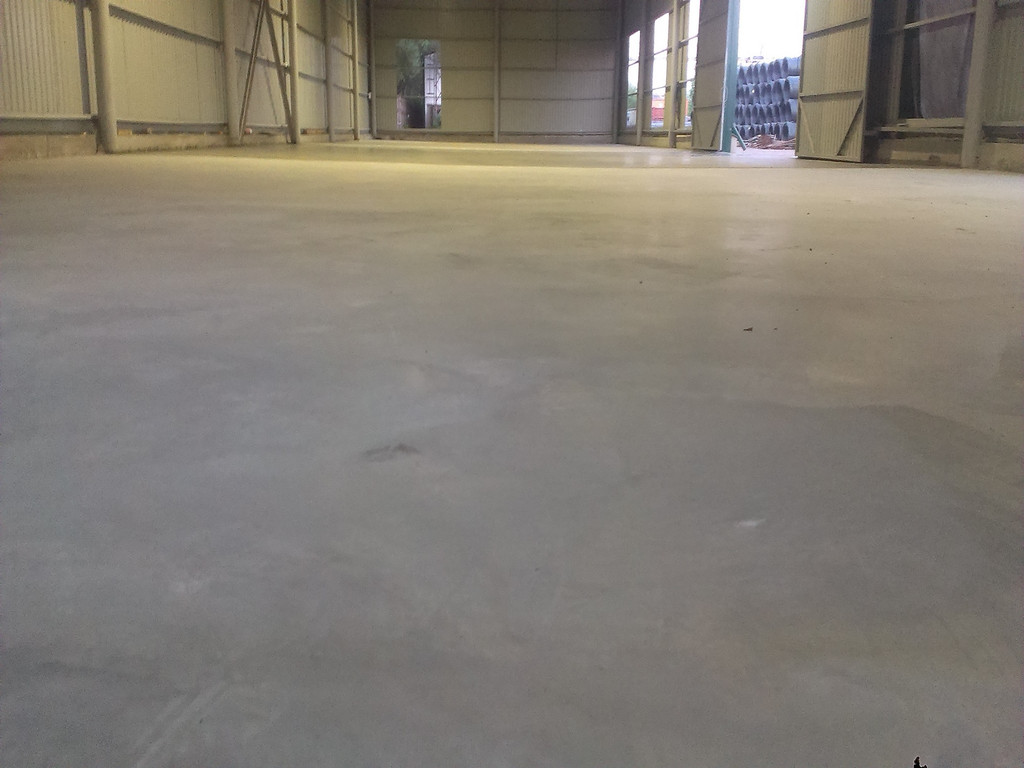

- Бетон ещё совершенно свежий, на следующий день после заливки и затирания.

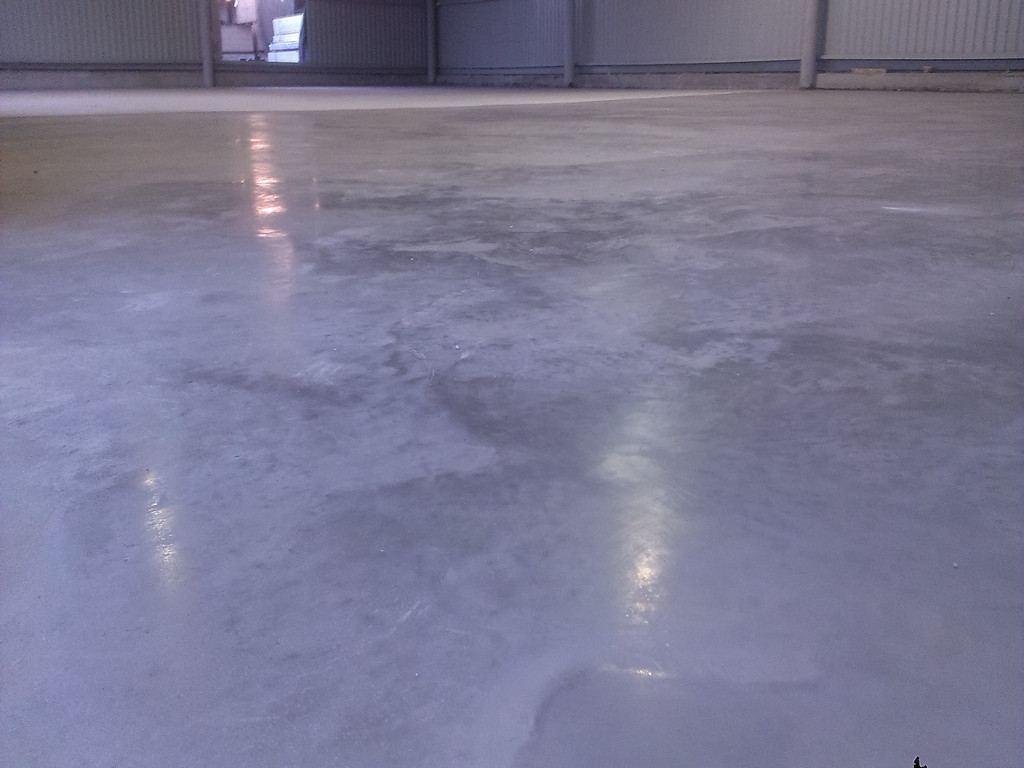

- На одной части удалось добиться блеска. но по факту он не нужен, ибо всё равно это складское помещение, всё равно будет много пыли, занесённой с улицы. всё равно будут кататься погрузчики и никто не будет обращать большого внимания на эстетику.
- В этом случае на первое место ставилась именно функциональность. Можно посмотреть, как выглядел пол через месяц - самые последние фото )).

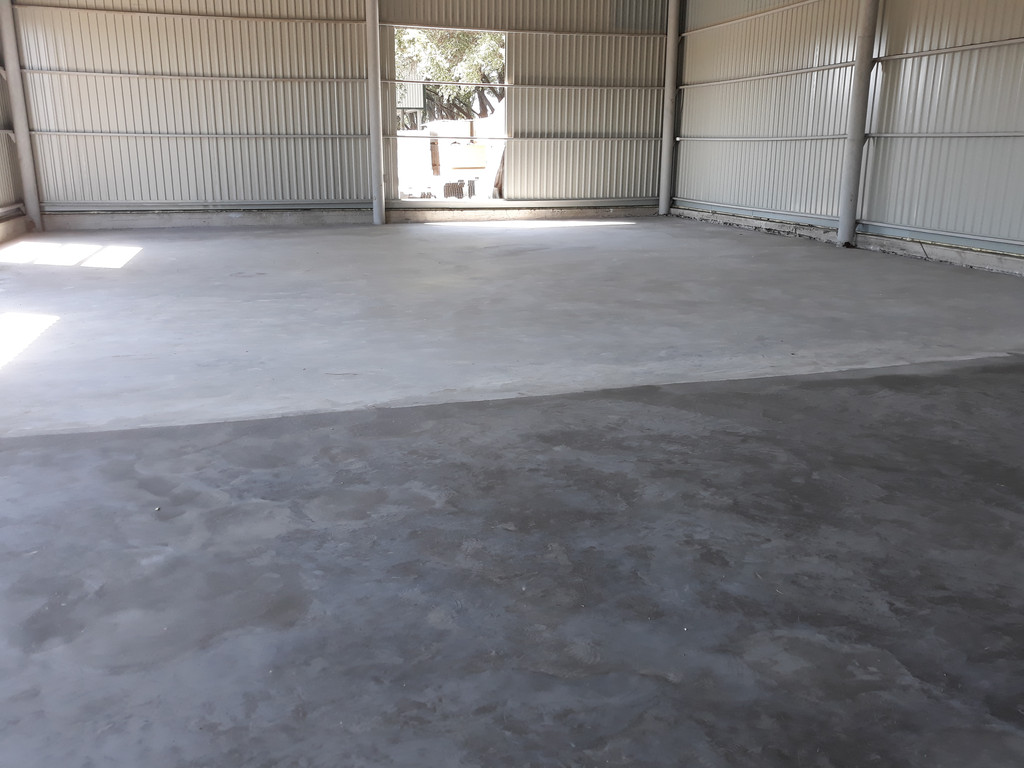

- Ещё один, более близкий ракурс. Конечно же, поверхность не выглядела идеальной, как стекло. В некоторых местах были видны небольшие (крайне мелкие) каверночки, какие-то шероховатости. На общем фоне это совершенно никого не интересовало.
- Интересен очень разный цвет одного и того же бетона. Просто одна часть больше высохла, другая меньше.

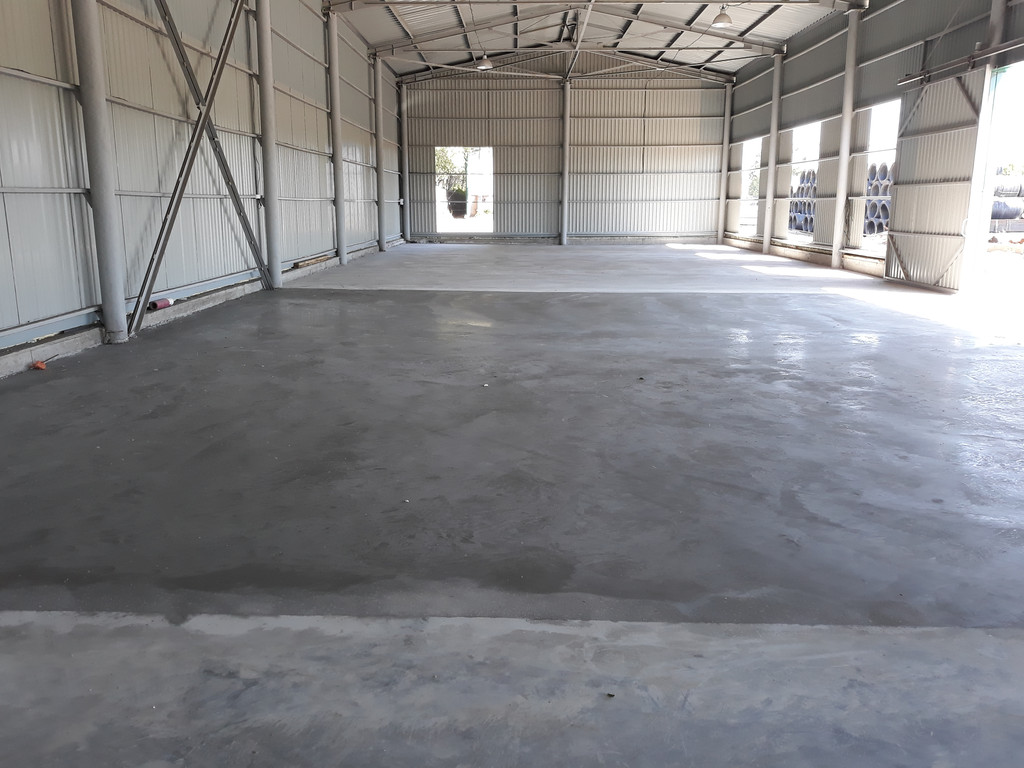

- Фотография с другой позиции. Общий вид.
- Аналогично.

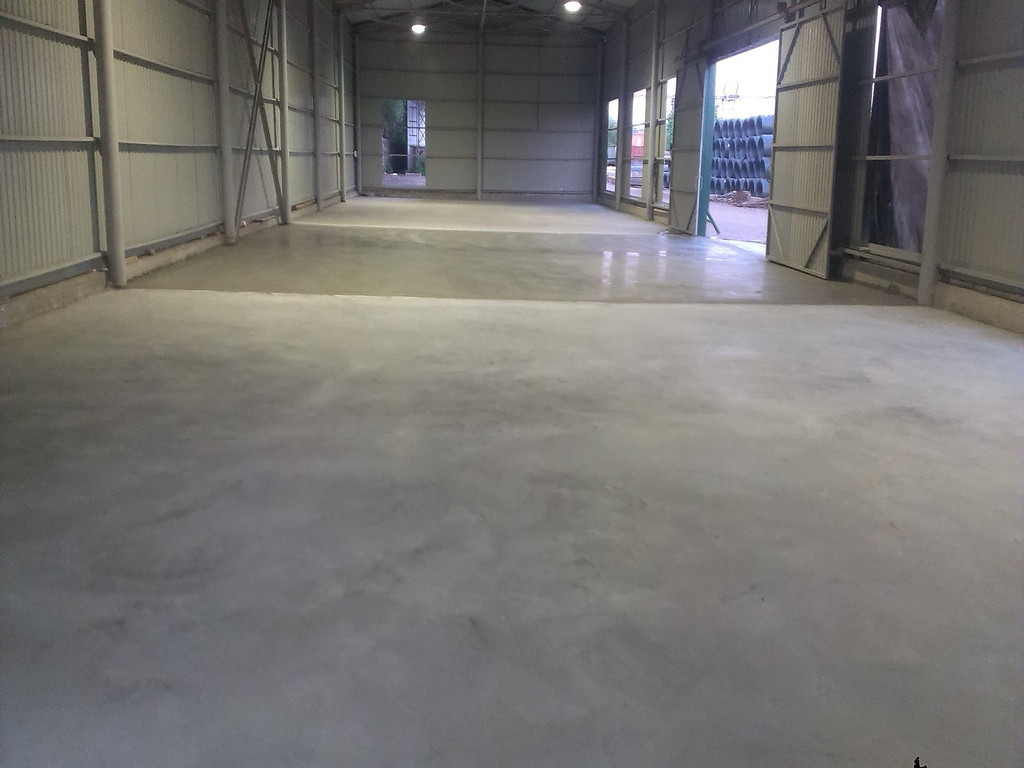

- Вид через месяц. Всё полностью в пыли, ибо строительная база. Поверхность приобрела однородный цвет. Все деформационные швы нарезаны и заполнены.
- Сквозь слой пыли проглядываются красивые и практичные бетонные полы). Финиш. Теперь можно заняться бетонированием окружающей территории.
- Инстаграмhttps://www.instagram.com/bdsudnepr/
- Бетонні підлоги зі зміцненим верхнім шаром у Дніпрі380 ₴/кв.м
- Бетонні підлоги у Дніпрі200 ₴/кв.м
- Бетонна стяжка в Дніпрі250 ₴/кв.м
- Бетонування зерносховищ, складів, ангарів у Дніпрі200 ₴/кв.м
