Бетонное основание под склад, реконструкция.
В этом разделе нашей фотогалереи представлен в меру экономный процесс реконструкции старого разваленного основания, состоящего из кое-как слепленных фундаментов и цоколя. Работа была выполнена в июле 2017 года.
Когда-то на промышленной базе было несколько небольших построек, у каждой был свой фундамент (или бетонный, или из блоков ФБС) и своя цокольная часть (где-то примерно метр, где-то полметра). Со временем крыша и частично стены развалились. Заказчик задумал реконструировать этот объект и сделать на его месте один большой склад, без глобальных затрат, частично используя то, что уже есть в наличии. Для этой цели он убрал остатки аварийных стен (оставив несколько, которые находились в хорошем состоянии) и крышу. Остался цоколь с полом, причём в каждой постройке на своём уровне. Было принято решение сделать новый ленточный фундамент, который по периметру обогнёт всю цокольную часть и будет служить для возведения новых стен. Внутрь решено засыпать до единого уровня твёрдый строительный мусор, которого на базе было в избытке, а затем залить армированные бетонные полы.
Первым этапом после расчистки и уборки всего мусора было проведение земляных работ, то есть разработка траншеи под ленточных фундамент глубиной 800-900 мм и шириной 400. Это была самая тяжелая и трудозатратная часть данного мероприятия, ибо выкопать трактором не представлялось реальным, и пришлось слоя бетона и отвального шлака со строительным мусором снимать отбойными молотками, бетоноломом и лопатами.
Второй этап - устройство объёмного армирующего каркаса под фундамент. Использовалась 8-я, 10-я, 12-я стальная арматура и немного композитной (ибо она была в наличии и её надо было куда-то использовать).
Затем были проведены работы по изготовлению щитовой опалубки по принципу "с миру по нитке, со всей базы всё дерево, что есть". Средняя высота над землёй - около 1000-1200 мм, ширина 250-300 мм. Для некоторых важных, высоких частей, приобретались новые листы OSB. На распорки и брусы для сшивания использовалось всё, что можно и что нельзя. Заказчик проявлял разумную экономию. Стоит подчеркнуть особо - именно разумную.
Четвёртый этап - заливка бетона с миксера, М200 П3, с частичным вибрированием (подземную часть глубинным вибратором, наземную - ручными средствами).
Далее - подготовка основания под полы. Мусор был тщательно послойно уплотнён взятой в аренду виброногой (с проливанием водой). Сверху для финишного выравнивания местами использовался небольшой слой отсева. От плёнки под низ заказчик отказался.
Ну и завершающие этапы - увязывание арматурного каркаса (арматура 10 мм, местами композитная) с ячейкой 300*300 мм, установка маяков и приём бетона (М250 П3) слоем 100-120 мм. Общая площадь поверхности - 330 кв.м. Свежезалитый бетон во избежание трещинообразования практически сразу же укрывался плёнкой, ибо стояла жаркая погода, всё-таки июль месяц.
Последнее - снятие опалубки и финишная уборка территории. Весь комплекс выполненных работ занял без малого практически две недели. Половина - подготовительные работы, демонтаж бетона, выемка грунта, засыпка и уплотнение мусора. А, например, армирование и заливка полов - два дня.
Предлагаем ознакомиться с двумя статьями на тему выполнения подобных бетонных работ:
1). "Заливка бетонных полов в складах, ангарах, техпомещениях. Калькуляция расходов".
2). "Обзор актуальных цен на строительные материалы для бетонных работ в Днепре".

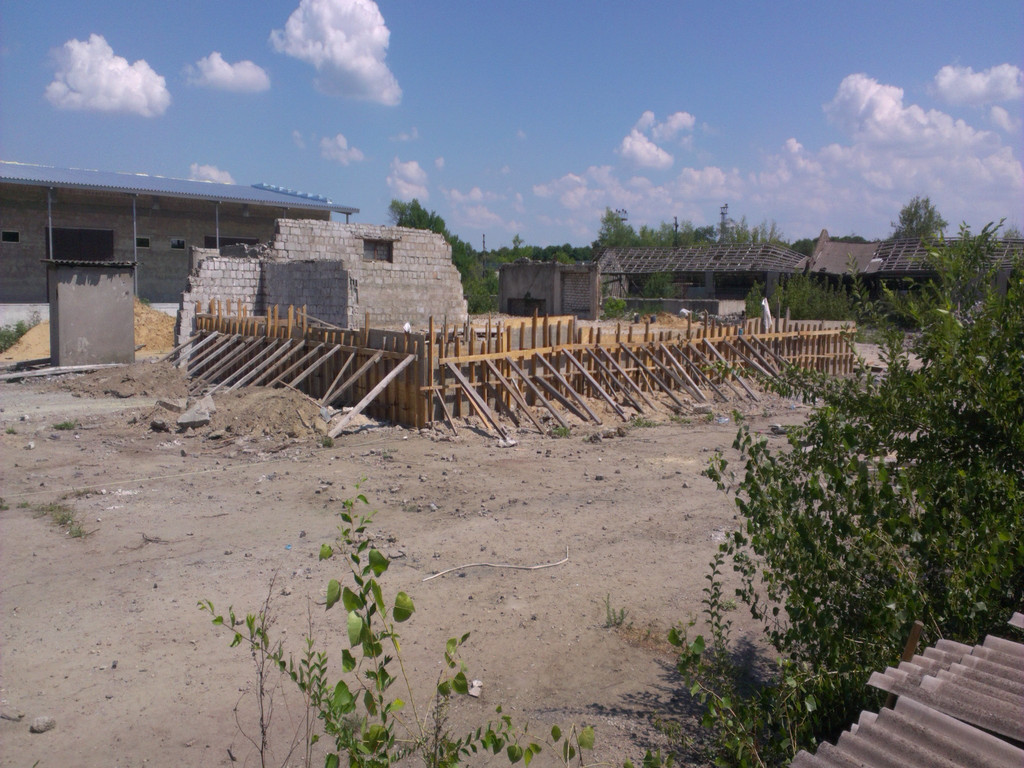

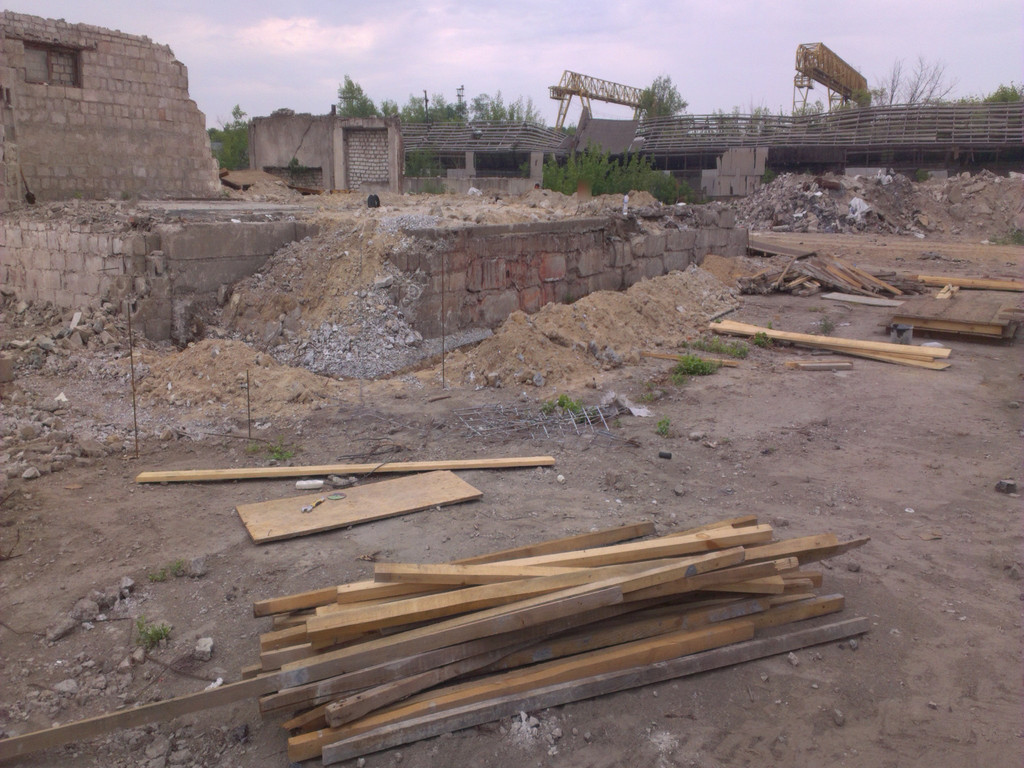

Начало работы. Общий вид одной из сторон. Заметно, что цокольная часть сложена из чего попало - какие-то блоки, шлакоблок, кирпичи... Но пока что держится.
Вид с другой стороны. Внутренняя часть наибольшего из строений имела какие-то полы, сделанные местами из плит, местами из мусора, местами из кривого бетона. Высота цокольной части (которая потом стала общей для всех трёх помещений) 1000-1200 мм.

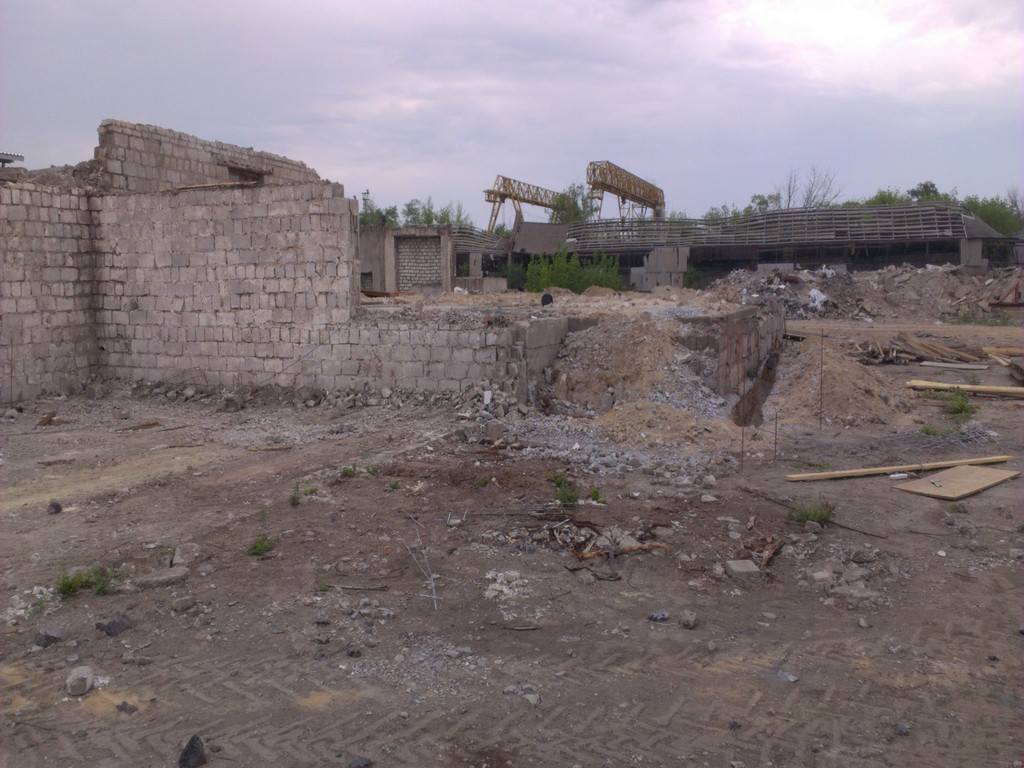

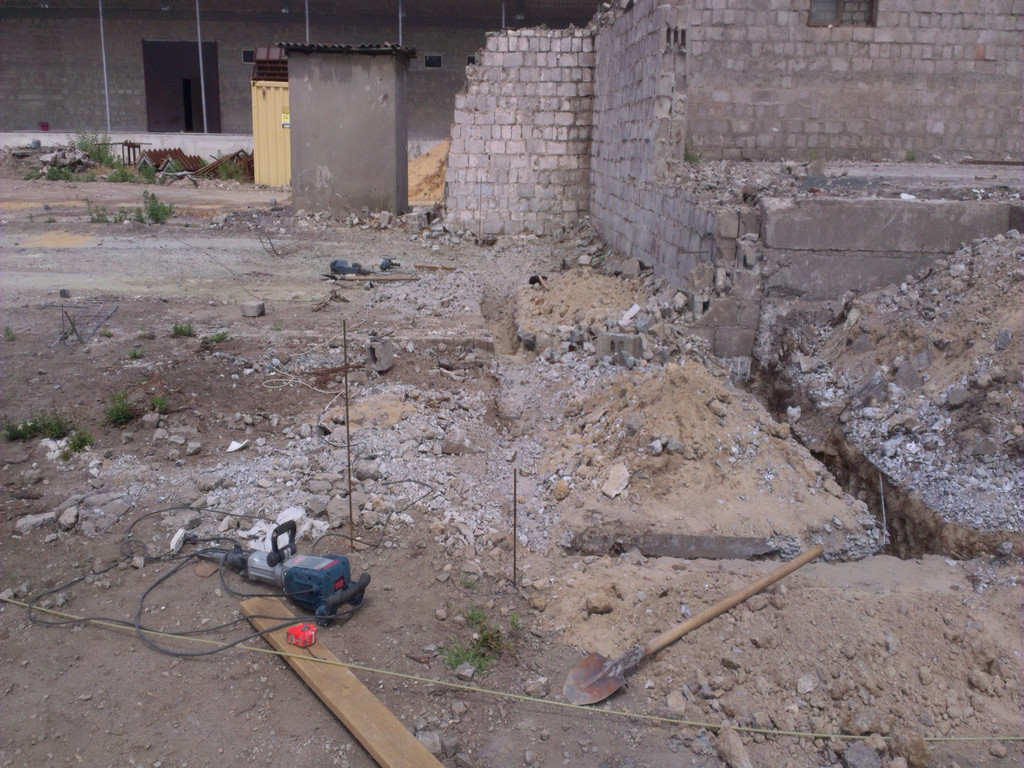

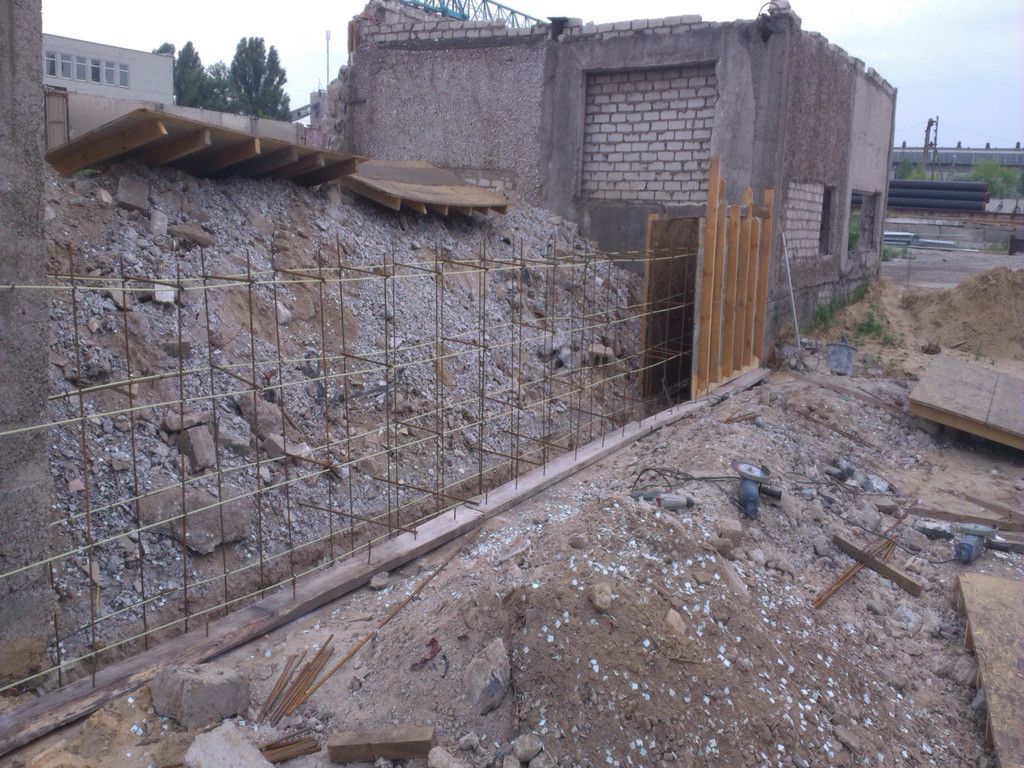

Начало демонтажно-земляных работ. Пробиваться пришлось сквозь слоя бетона, отвального шлака и глины с мусором. Траншея по факту имела разную глубину, ввиду перепада высот по ленте. Ориентировочная ширина в грунте - 400 мм.
Незаменимый помощник при проведении подобных подготовительных работ - отбойным молоток (бетонолом) Бош 16-30. И красная рулетка.
Начальный этап устройства объёмного армирующего каркаса. В этой части фундамента горизонтально уложена композитная арматура (чтобы даром не лежала на складе).
Вертикальные и перпендикулярные части каркаса связаны из стальной арматуры, использовалась (в целях экономии) арматура диаметром 8 мм.
Ширина надземной части будущего фундамента плавающая, ввиду кривизны боковой поверхности, примерно 250-300 мм.
Из-за применения различных типов арматур, которые также имели разную длину, диаметр и кривизну, сильную ровность и симметричность каркаса достигнуть не удалось, что, впрочем, совершенно никого не опечалило. Напоминаю - эконом-вариант.

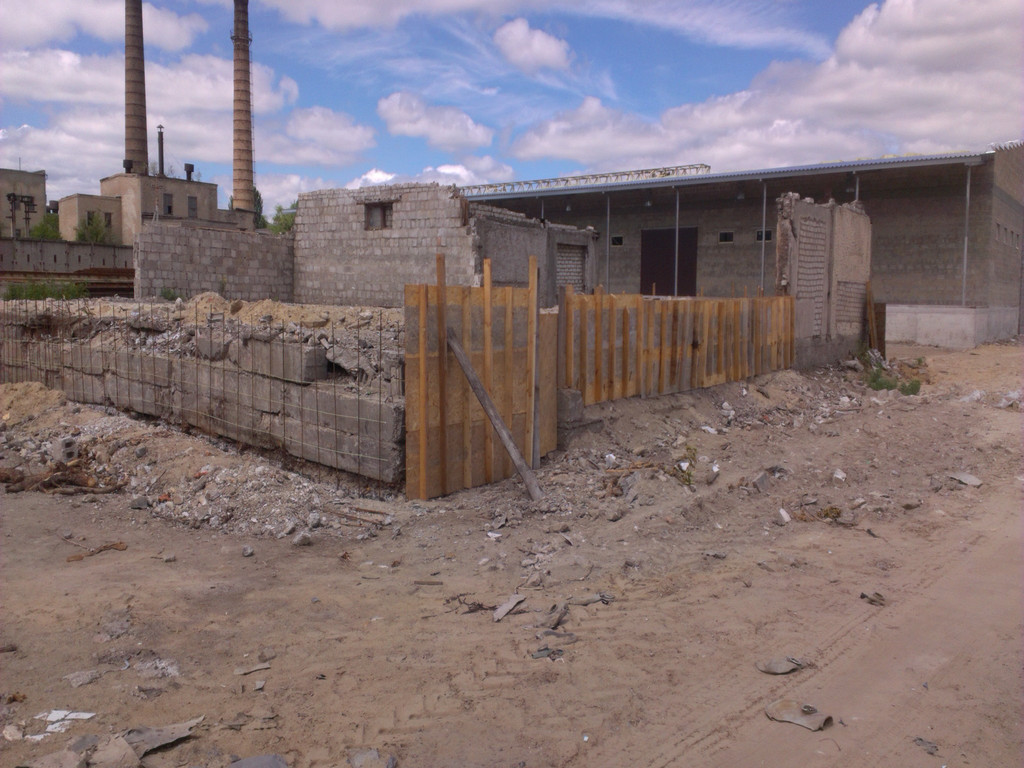

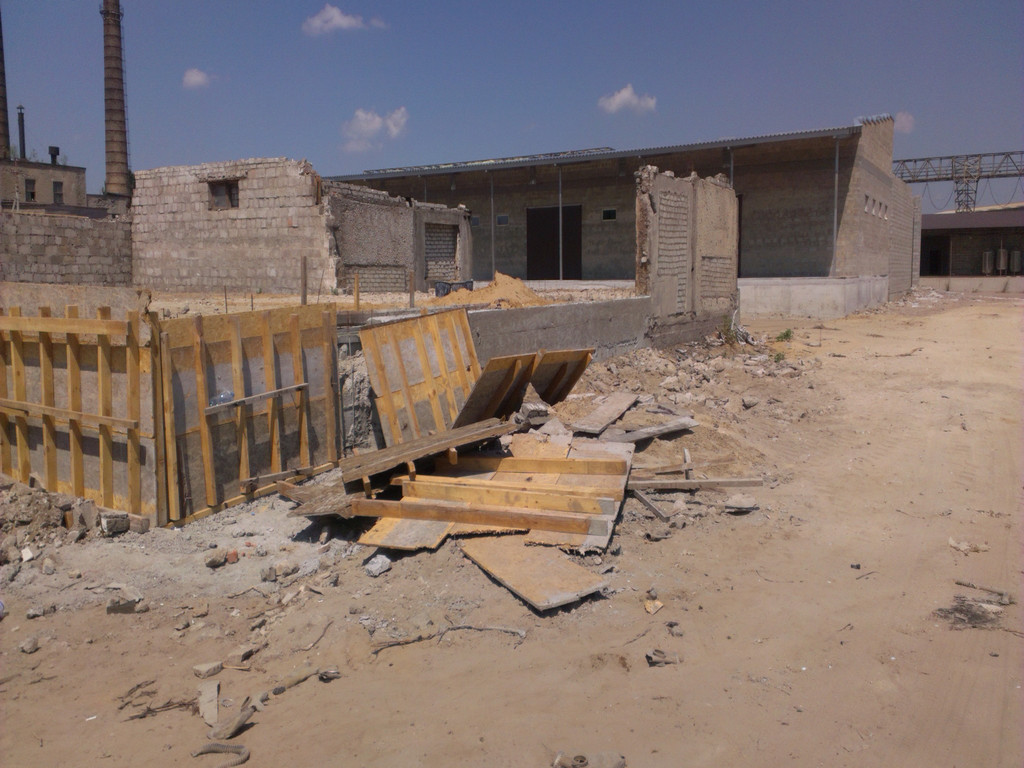

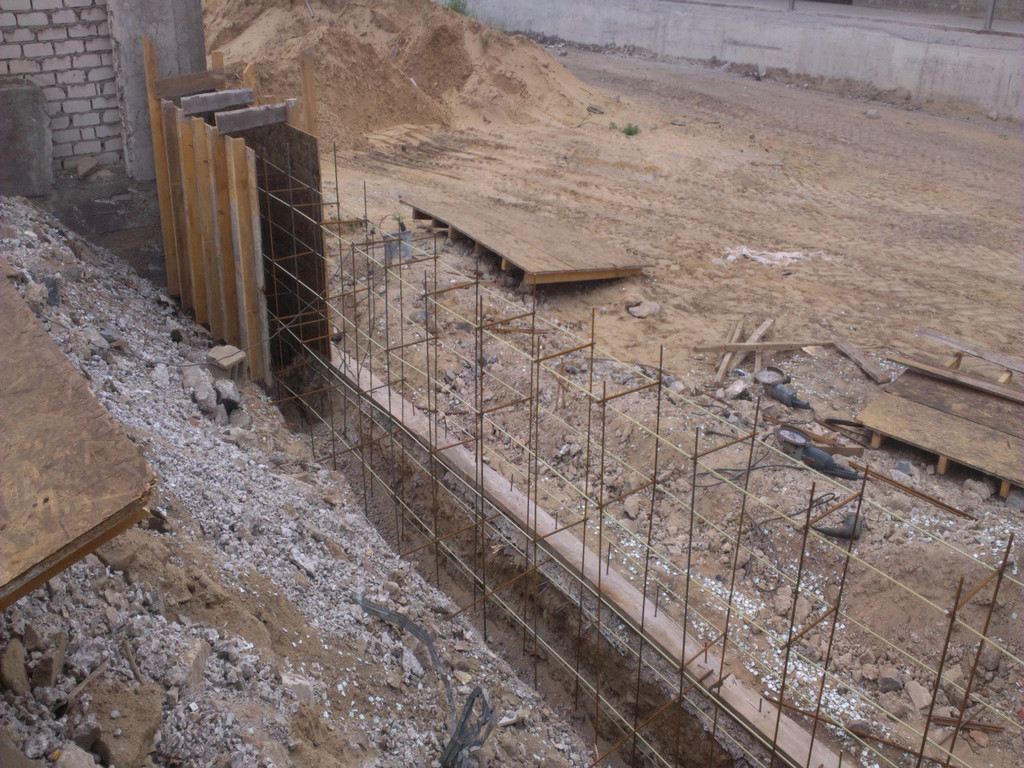

Начало установки опалубки, сбор щитов.

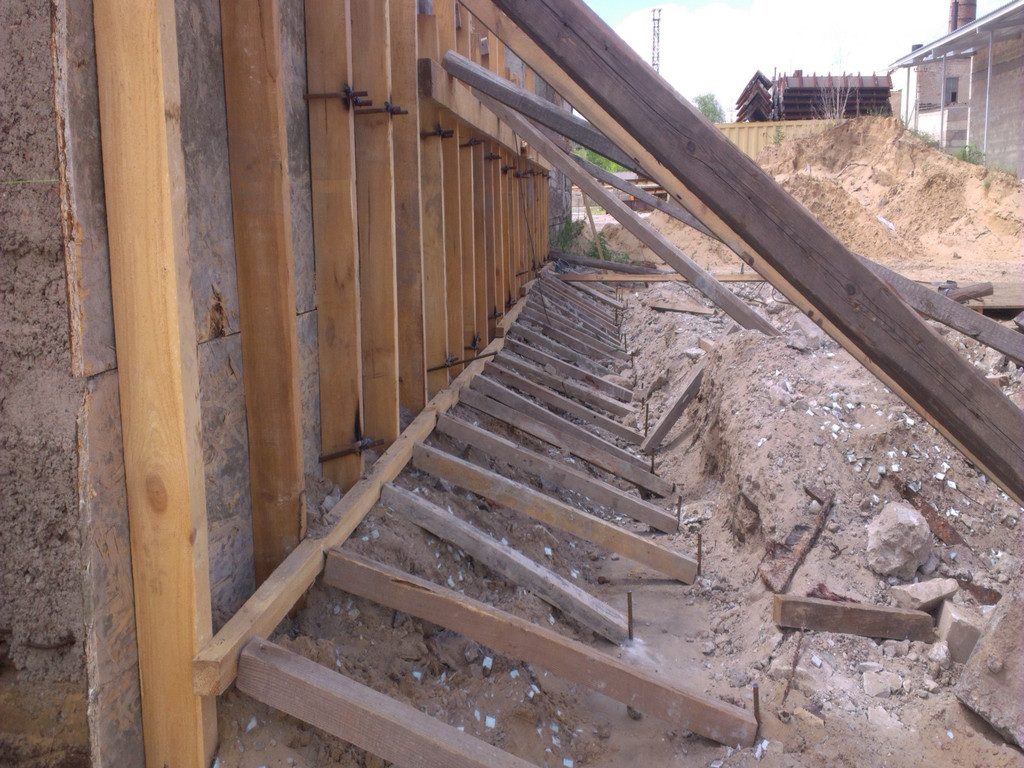

На распорки использовалось всё, что нашлось, включая небольшие брёвнышки.

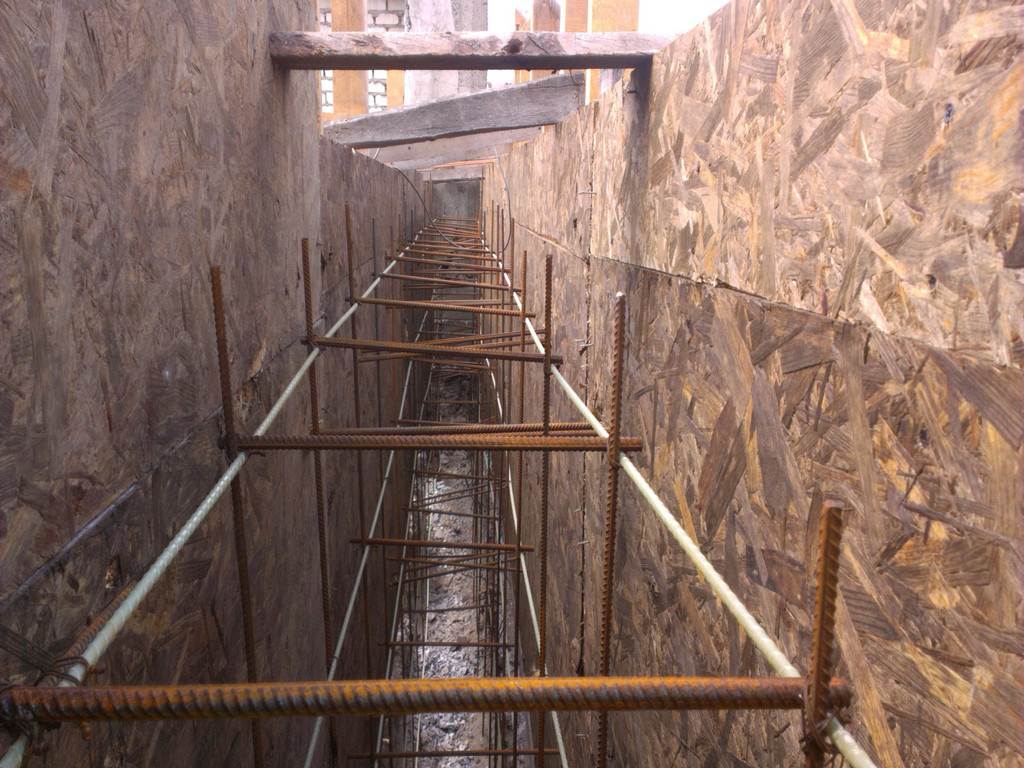

Но всё равно опалубку собирали и распирали на совесть, ибо хотелось получить более-менее ровную боковую поверхность. И по вертикали, и по горизонтали.

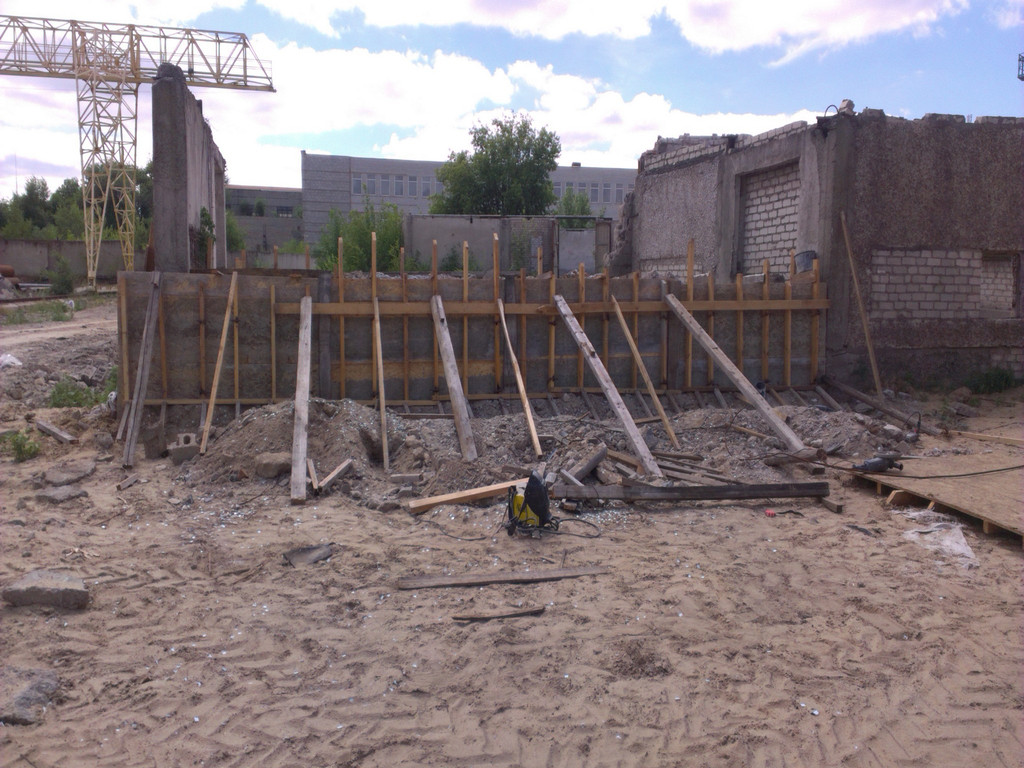

Общий вид установленной опалубки для заливки второй части фундамента. Первая была залита с противоположной стороны.

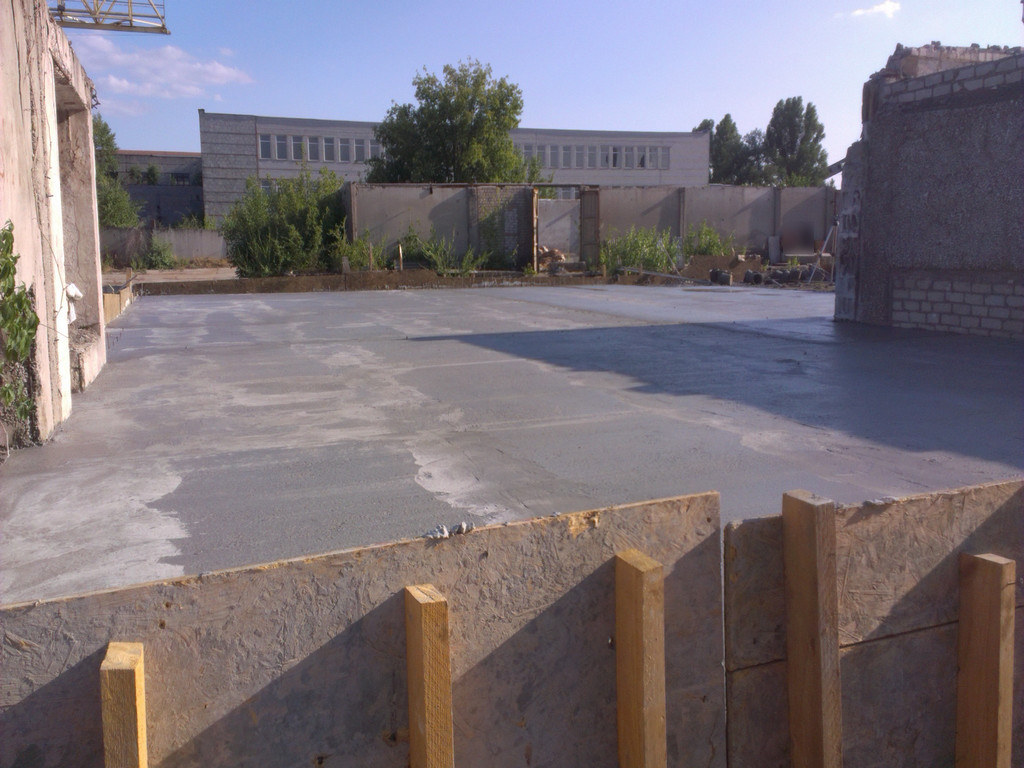

Из-за очень жаркой погоды щиты можно было снимать буквально на следующий день.

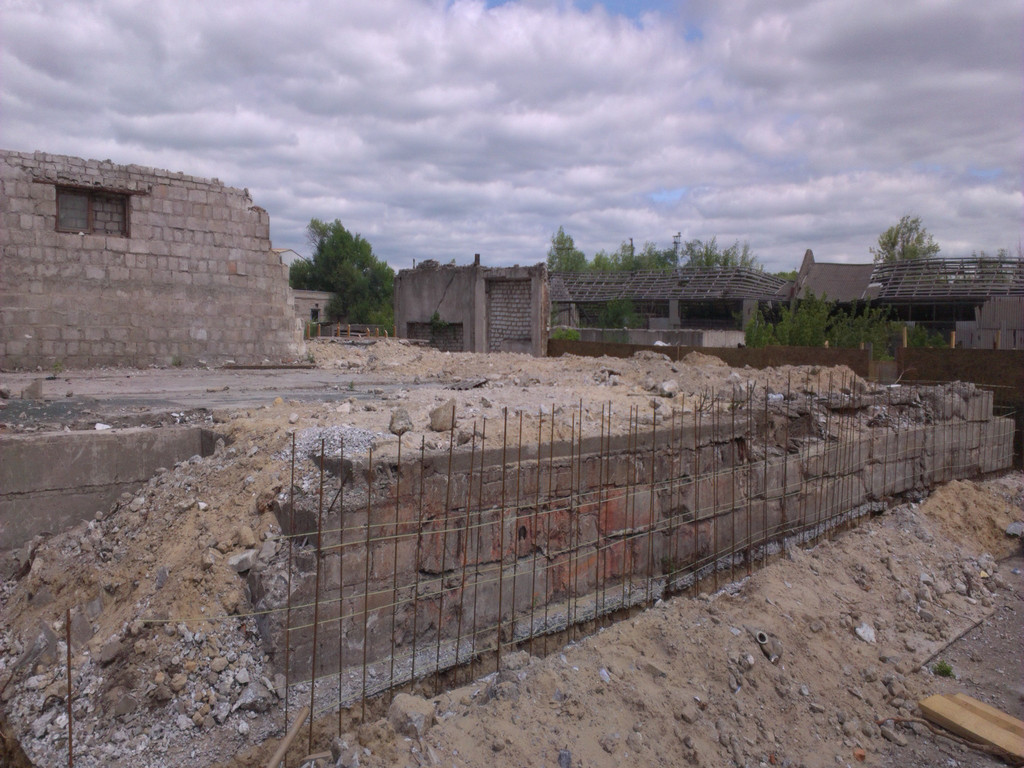

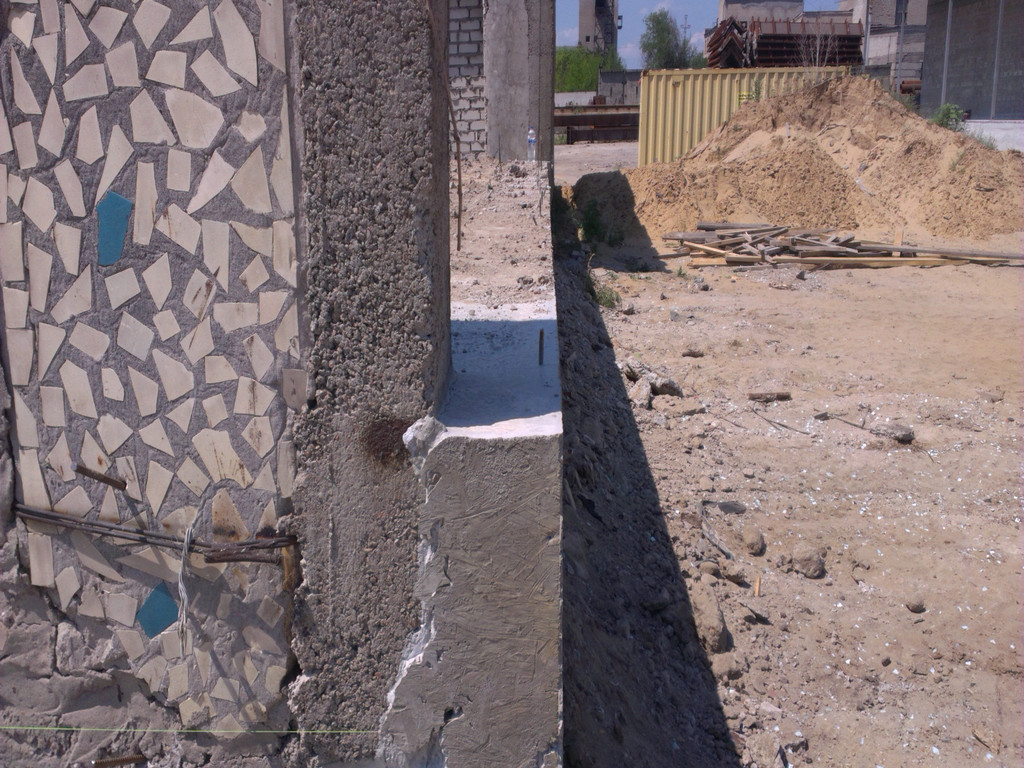

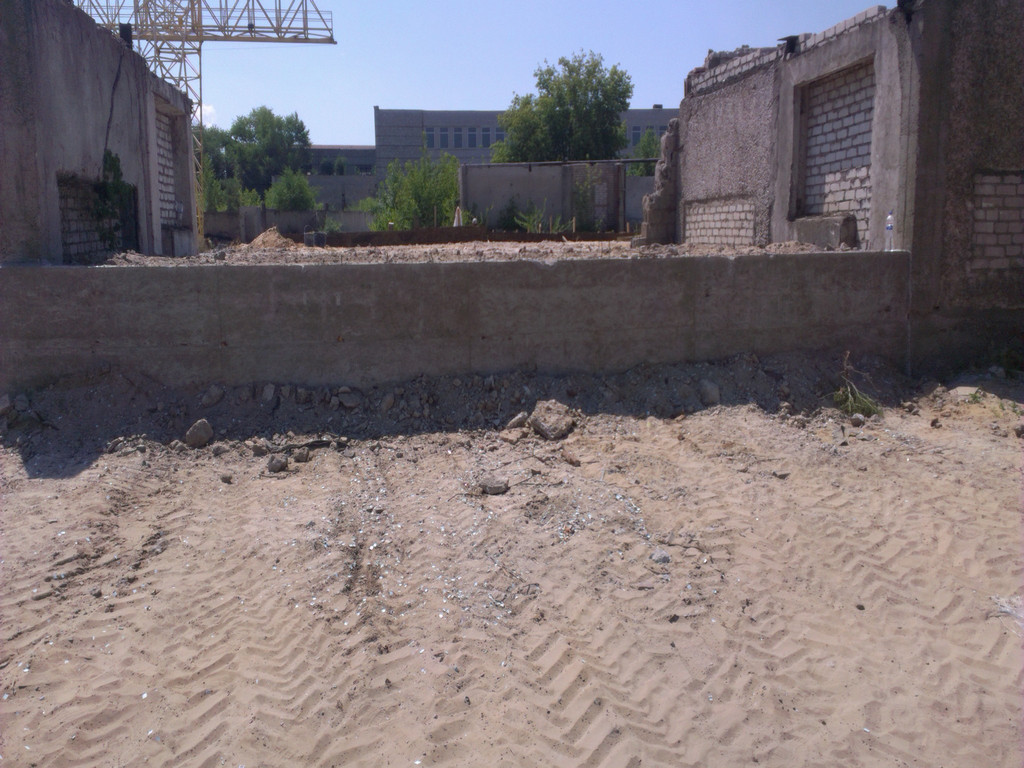

Цокольная часть фундамента вышла ровной, как и планировали.
Фундамент в анфас (одна из частей). Из-за солнечной погоды плохо видно подробности, конечно.

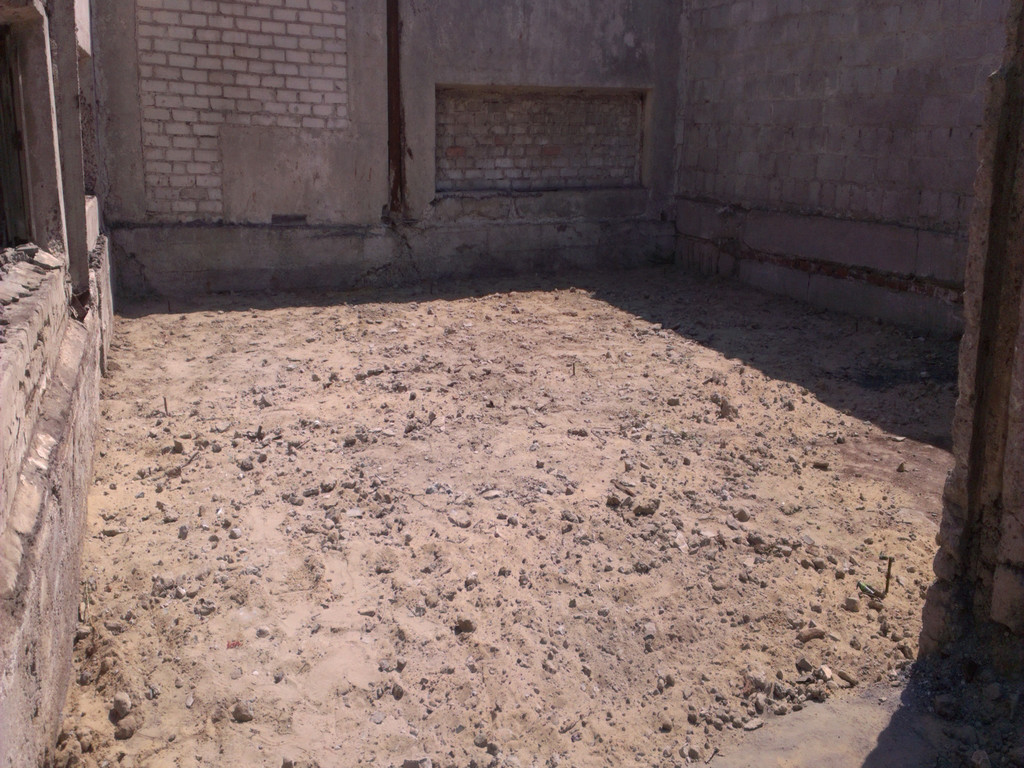

Теперь настало время с помощью техники заказчика насыпать вовнутрь строительный мусор. Благо на этой промышленной базе его с избытком.

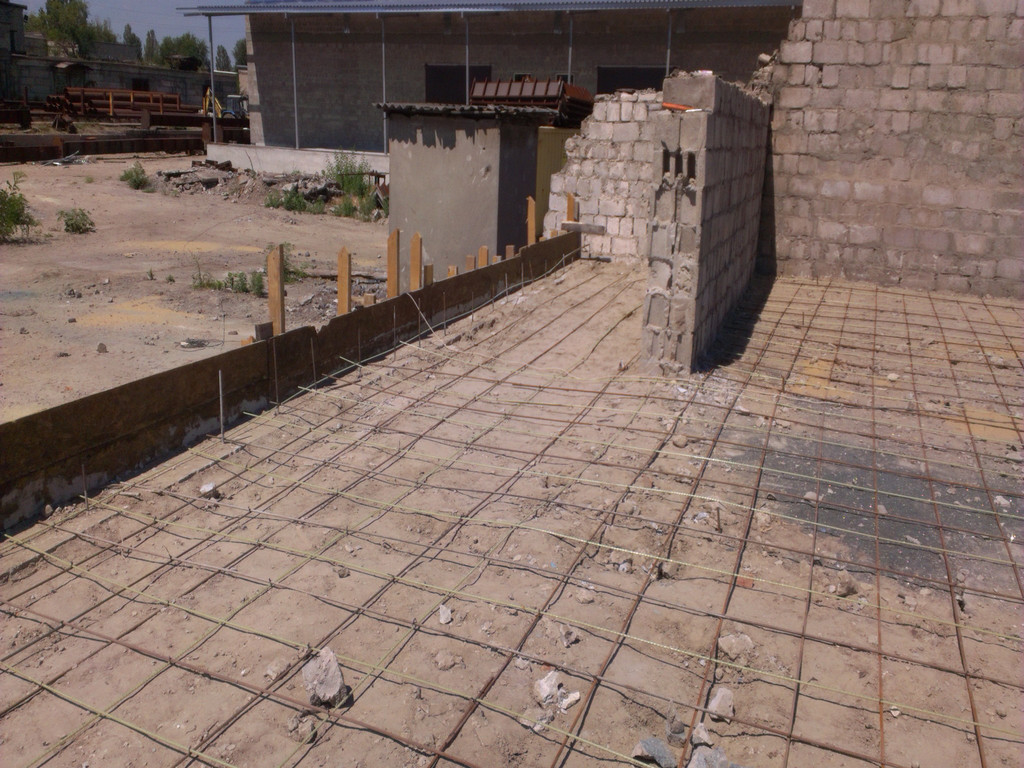

После тщательного послойного уплотнения арендованной виброногой, можно приступить к армированию будущего пола. Из остатков разного вида арматур, композитной и стальной (10 мм).

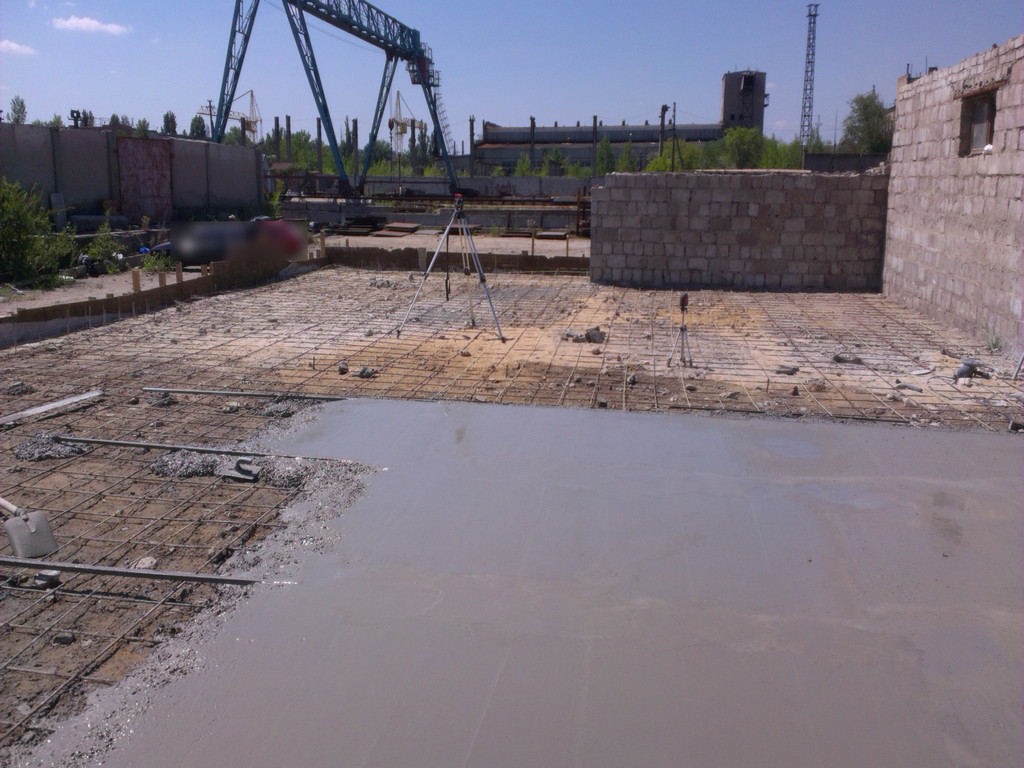

Заливка первой части, по маякам (они сразу же доставались, штробы заделывались этим же бетоном). Слой бетона 100-110 мм.

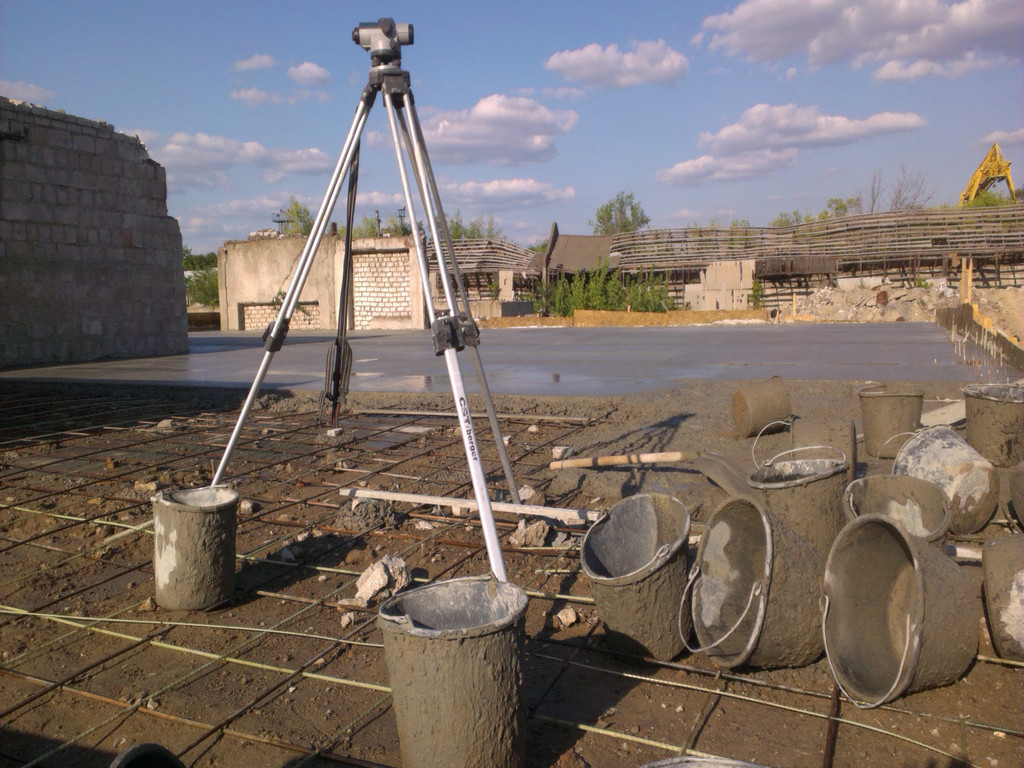

Маяки устанавливались и с помощью нивелира, и с помощью лазерного уровня.

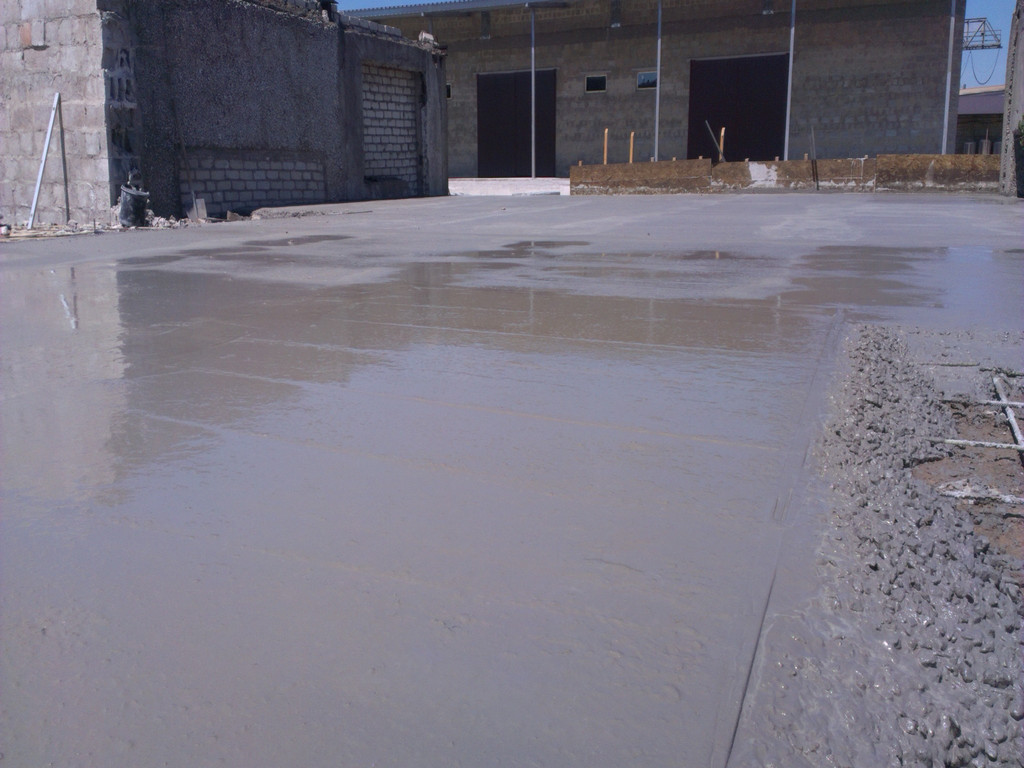

Первая часть (около 200 кв.м.) была залита за один день. К сожалению, из-за того, что бетон возил один четырёхкубовый миксер, это удовольствие растянулось почти на весь день. хотя по факту можно было бы залить и за 4 часа.
По солнечной погоде без нивелира никуда. Вёдрами бетон подавался в те части площадки, куда не доставали желоба миксера.

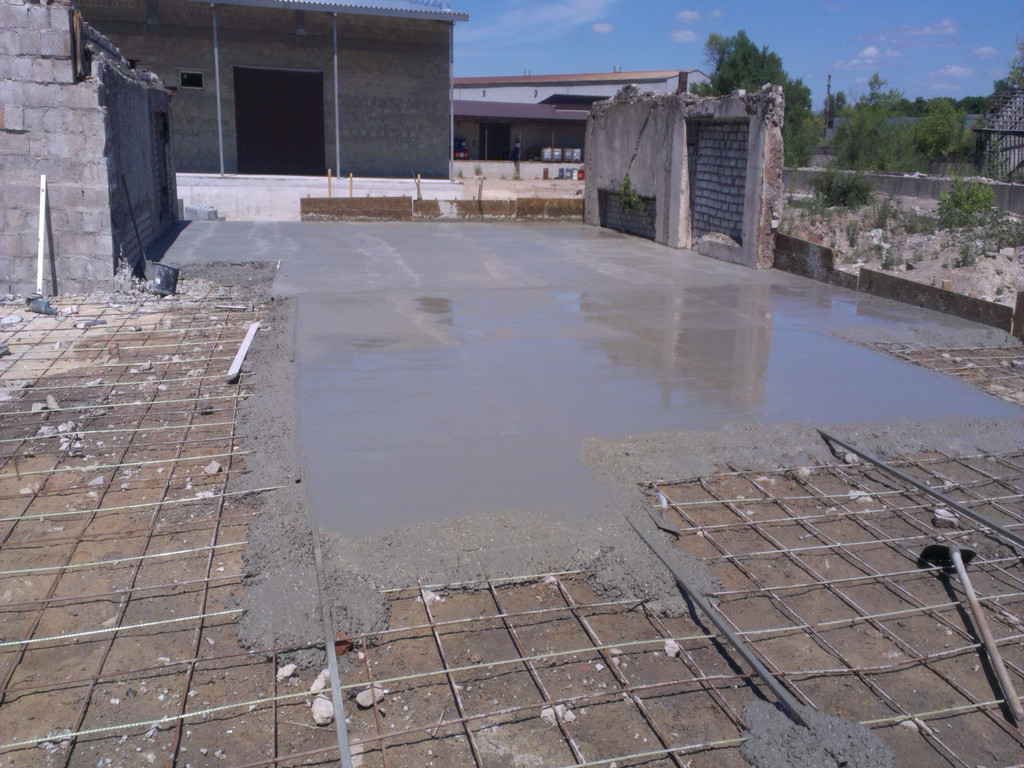

Готовая бетонная поверхность будущего складского помещения. Ненужные выпуски арматуры впоследствии срезались.

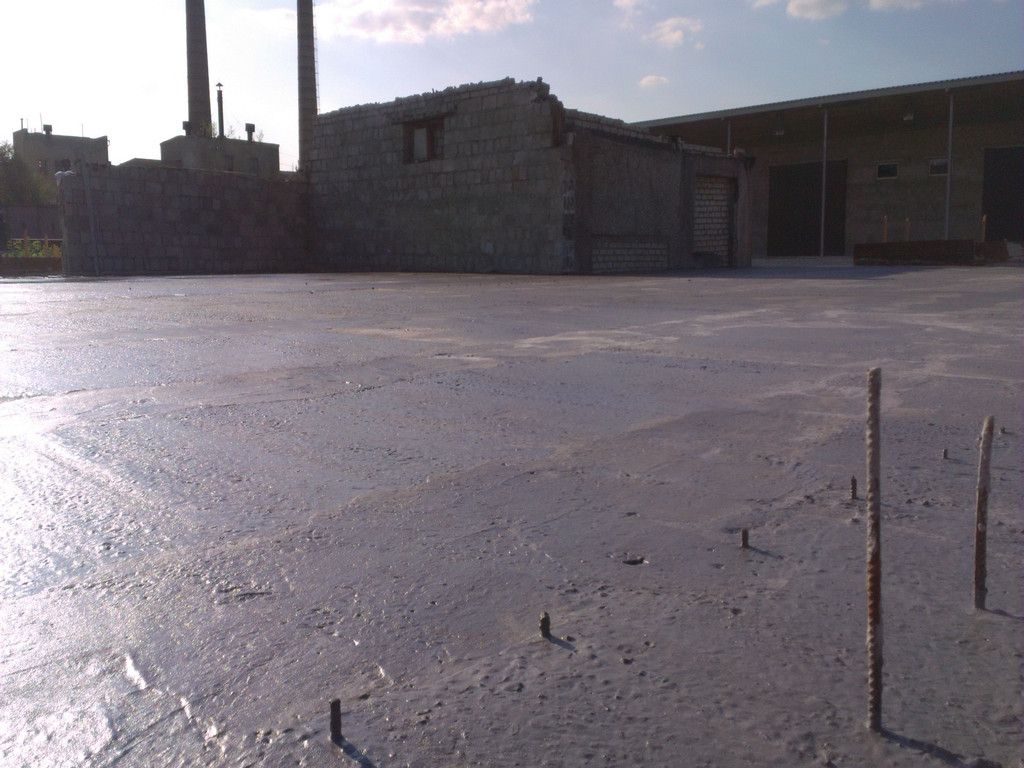

Все бетонные полы залиты (около 330 кв.м.). На следующий день была снята опалубка и выполнена финишная уборка территории (от нашествия Бригады Добрых Строительных Услуг). Конец.
- Инстаграмhttps://www.instagram.com/bdsudnepr/
Фундамент стрічковий у Дніпрі2 500 ₴/куб.м
Копання, риття траншей вручну в Дніпрі600 ₴/куб.м
Бетонні підлоги у Дніпрі200 ₴/кв.м
Демонтаж відбійним молотком у Дніпрі3 700 ₴/зміна
Бетонування зерносховищ, складів, ангарів у Дніпрі200 ₴/кв.м
